2022年9月,尼日利亚6B燃机检修工程正如火如荼的进行中,其中2#燃机大修和改造已经完成的主要工作如下:

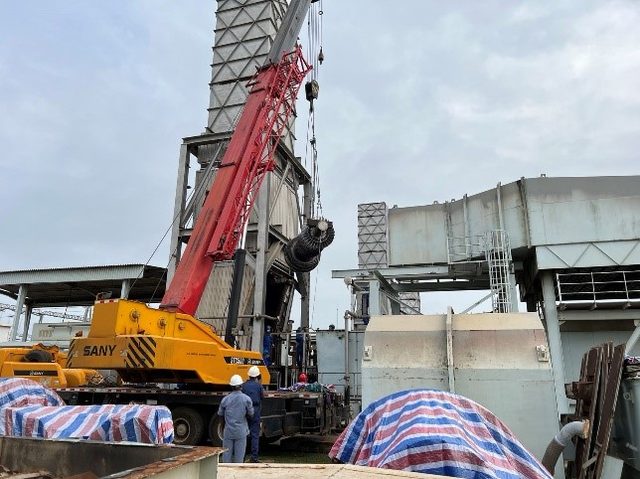

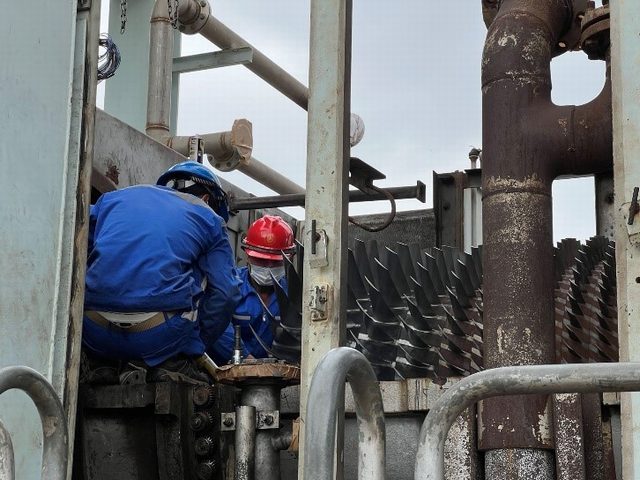

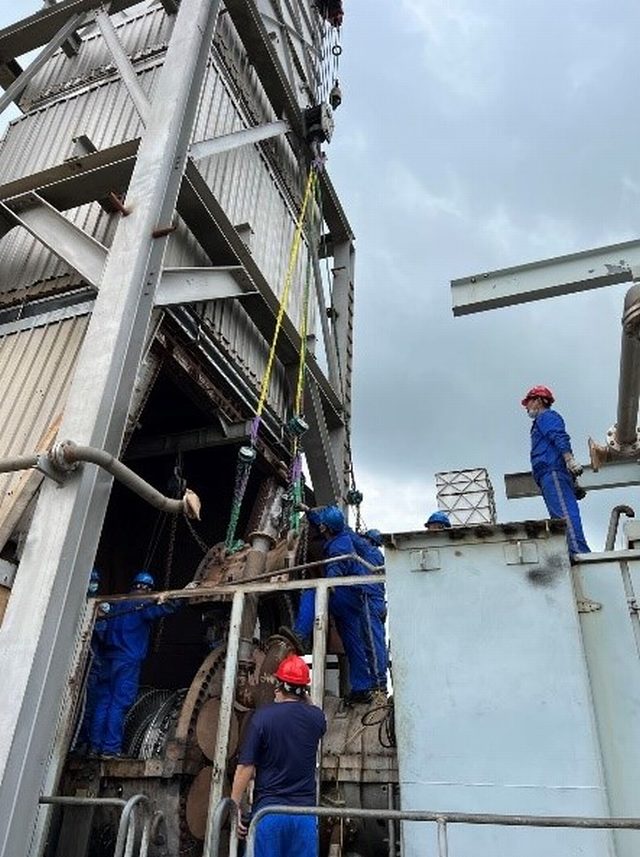

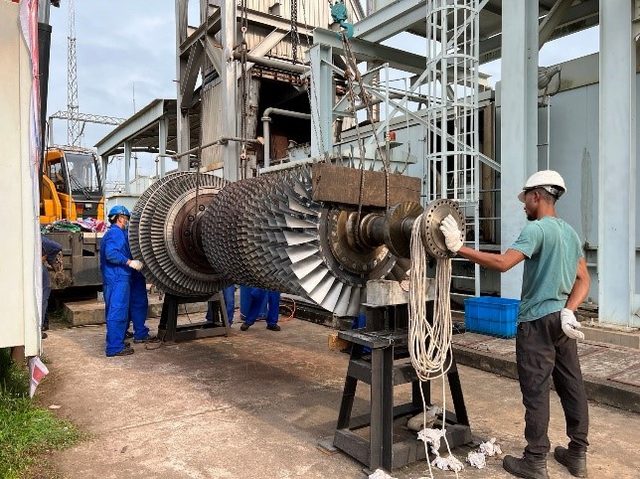

1、在9月11日燃机转子进缸; 2、已经完成了压气机排气缸、进气缸、压气机气缸复装,这两天正在复装透平气缸; 3、已经完成燃烧室过渡段的复装; 4、在9月4日发电机已经穿入转子; 5、已经完成发电机4,3号轴承复装; 6、已经完成发电机耐压试验; 7、已经负荷齿轮箱低速轴和中缸的复装; 8、已经完成所有电机和风机的维修;
下一步工作如下: 1、透平排气缸的复装; 2、负荷齿轮箱高速轴复装; 3、燃烧室复装; 4、排气室继续改造;
照片提供:何奎
