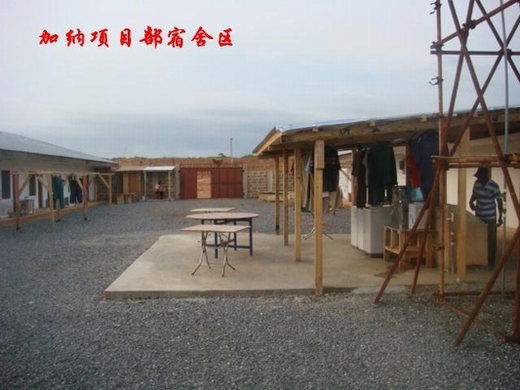

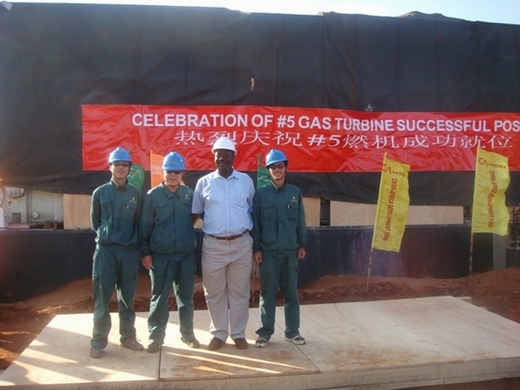

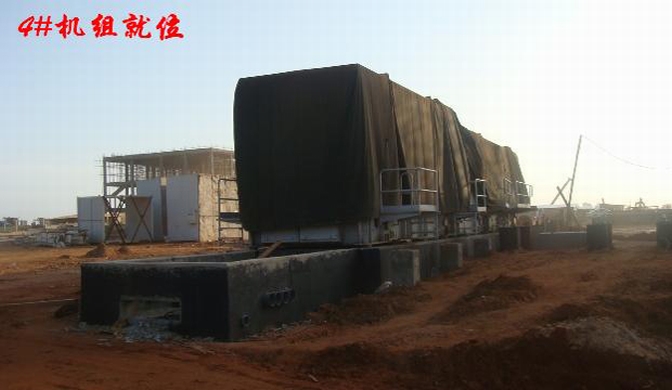

各位领导:您们好! 胡总统领的21人队伍到达加纳20天了,人员身体都好,情绪也是稳定的。 人员到现场的当天恰好安所固公司提供了19套空调,第二天将宿舍和宿舍区办公室的空调全部安装上,在市场上购买了氟锂昂进行部分充注,目前使用良好。 现场的办公用集装箱进行了改造,安装了空调;对备件、工具进行了梳理;修复了运输中损坏的#5机的发电机罩壳(安所固公司同意垫付费用)。对5#燃机进行了初找中,安装了#5机的部分水管和走道支架。将2台Mark IV进行了拆除前的拆线和线号标记。将近日上台位的#4机的走道等进行了安装。 与安所固公司进行交涉后,带内置无线接收卡的计算机可以上网,上网时间限制在晚上与星期天。 现场的伙食费问题与安所固人员协商后提出了补充协议......问题是采购的难度比较大。随着认识的人头多了,有了多些的途径和办法,逐步有所好转。 现场人员的学习:根据加纳的现场情况,编制了“宿舍区防火规定”“宿舍区管理规定”“作息、外出规定”;组织学习安所固公司提出的“惩罚条例”,按照惯例签字认可。每星期2个晚上组织学习英语,为现场施工人员解决工具,吊车等方面的交流困难,大家的热情和积极性很高。有关人员对外英语能力也有长足进步。 目前雇请了4个黑人:2个厨娘,通过了身体检查;每日工作从早上7点到晚上7点,没有休息日,每月工资80塞地(合人民币500元)。1个黑人司机每月120塞地(合人民币约740元)。1个力工,灵活有力气,每月工资在110塞地(合人民币约670元)。他们负责卫生、帮厨、开车和现场的看护等工作。 工作不能连续: #5机组的主机在9月1日就已经就位了,但是控制室和发电机中压间基础部分迟至10月2日才交安,另外是吊车无法提供到位。客观原因是9月底现场的一台吊车倾翻,除了黑人司机技能上的问题,还有就是下雨后的沙土不实。此事也影响到吊车的租用,目前安所固公司人员正在联系吊车,可望下星期有所改变。这里的黑人每周休息2天,给加班工资还要人家愿意,与国内的市场与时间观念不能并论。我们在认真的联系中。希望能提供正常施工的工作面和吊车。 下周可以将4套燃机的主机全部上台位,我方派人配合就位;争取将其中两套的控制室和发电机中压间上台位;计划将其中的1套Mark VI更换上去。
此致 敬礼!
|
