工程项目名称 |
PG6541B型燃机加纳复装 |
工程地点 |
加纳安所固电厂 |
现场工作人员 |
机务,电气,热控等 人 |
现场施工设备 |
工具集装箱,吊机等 |
工程起始日期 |
2008年10 月 23日 |
工程结束日期 |
2008年10 月29 日 |
项号 |
计划及完成工作内容 |
完成情况 |
备注 |
1 |
#1机辅助齿轮与燃机找中 |
完成 |
|
2 |
拆#2机发电机后轴承运输定位环 |
完成 |
|
3 |
#4机排气热电偶接到线盒端子 |
完成 |
|
4 |
#5机排气热电偶接到线盒端子 |
完成 |
|
5 |
装#2机走道梯子 |
完成 |
|
6 |
装现场照明防盗灯 |
完成 |
|
7 |
装#5机辅助联轴器 |
完成 |
|
8 |
#5机直流源蓄电池检查 |
完成 |
|
9 |
#4机控制电缆放线 |
完成 |
|
10 |
拆旧的包装箱板作为#4机和#2机回装转子用的垫板 |
完成 |
|
11 |
#5机吊出MARK-IV,吊装新的MARK-VI |
完成 |
26日有吊机一天 |
12 |
#2机吊装新的MARK-VI |
完成 |
|
13 |
#5机轮机间冷却风机88BT安装 |
完成 |
|
14 |
#5机滑油冷却器端盖及冷却水管安装 |
完成 |
|
15 |
#4机吊出MARK-IV,吊装新的MARK-VI |
在进行 |
|
16 |
#1机吊装新的MARK-VI |
在进行 |
|
17 |
#5机轮机间冷却风机转运,及安装88BT |
完成 |
27日吊机半天 |
18 |
#5机顶部防喘阀转运及安装 |
完成 |
|
19 |
#5机透平冷却风机88TK-1,-2转运及安装 |
在进行 |
|
20 |
#5机滑油冷却器水室端盖安装 |
完成 |
|
21 |
#5机滑油冷却水管转运及安装 |
在进行 |
|
22 |
#4机MARK-IV吊出,新的MARK-VI装入 |
完成 |
|
23 |
#1机新的MARK-VI装入 |
完成 |
|
24 |
#5机MARK-VI接线开始 |
在进行 |
|
25 |
|
|
|
26 |
现场安全管理、环境卫生清理等 |
|
|
|
|
|
|
|
|
|
|
|
|
注:据了解,深能加纳安所固电力一期网络计划的安排大概如下:
1、要求2008年12月15日#5机(即洪湾的#1机)投入运行、#4机(即洪湾的#2机)12月下旬投入运行。
2、到2008年12月30日#6机(即洪湾的汽轮机)投入运行,也就是第一套联合循环投入运行。
3、到2009年的3月底,要求另外两台机及联合循环投入运行。
4、根据目前现场的实际工作进度情况看来,第一套联合循环投入运行的时间可能在12月底完成就不错了。

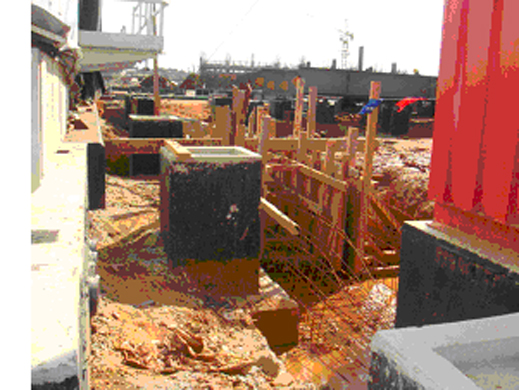

5、我们现场目前最先安装的就是这里的#5机,但现场的土建工作很难满足要求。。。

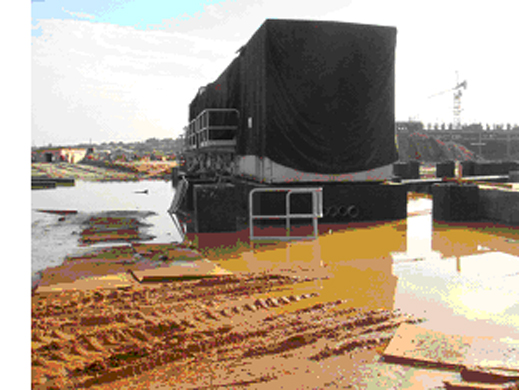

6、最近下雨,机组周围淹水,对我们的工作影响较大。
7、到目前为止,深能源仍无法提供安装用吊机,因此我们的安装工作很难按计划进行。我们目前临时性吊装工作是借用广火租的吊机,他们不用时暂借给我们用上半天或一天,此时我们就加班干,以便尽可能按计划完成任务。加纳现场安装队(HUZHI-XING)
