来自加纳安所固电厂的现场汇报(2008年7月29日)
作者:卞乔治 来源:南港动力 日期:2008/7/292028

李总:
     您好!
    由于最近几天基础预埋件的验收和货物到港两件事集中在一起了,无暇上网,现场工作汇报未能及时。请见谅!
    目前的情况是:
     一、5#机的基础预埋件的验收:基础预埋件从7月27号起开始验收,27号的验收结果不是十分满意,需要调整的螺栓比较多。检查完后,土建单位根据要求又重新进行调整。28号上午又进行最终验收,检查后,仍然有2颗螺栓的位置超差,立即将超差的两颗螺栓进行调整。调整好后固定牢。土建单位为了抢节点,螺栓一验收完后就进行灌浆。在灌浆后混凝土未凝固前,再次对螺栓进行了检查,发现其中有一颗螺栓的位置在灌浆的过程中发生了偏差,当即对此螺栓进行了校正。目前5#基础已完全浇筑完成。
    二、货物到港:7月27号中午货船到港,28号中午我们到码头去看了一下。

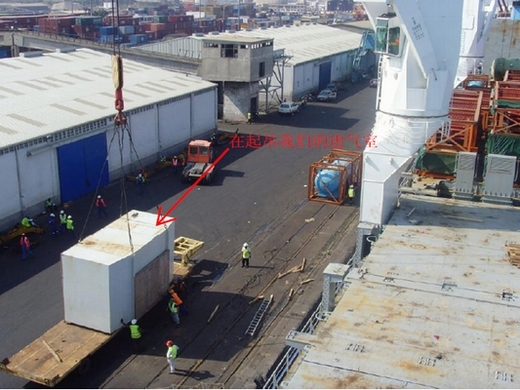

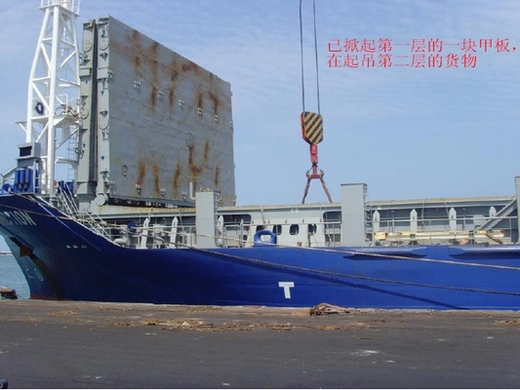

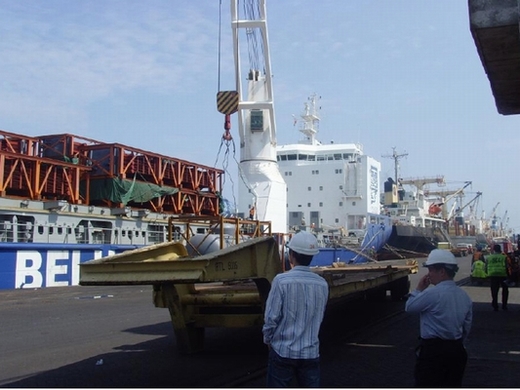

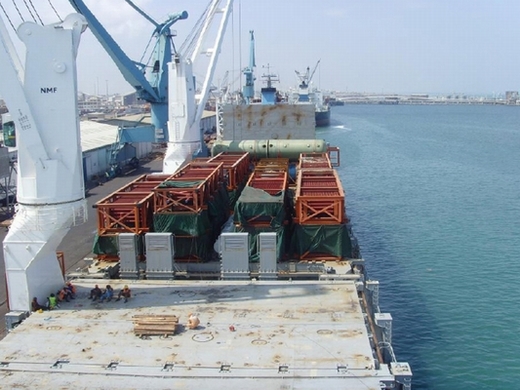

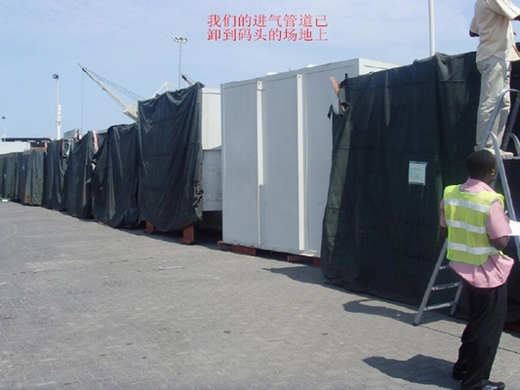

    目前的状态是:与先前SEC所说的船一到就卸货的说法不是一致,现在是先将货物从船上卸下来,在码头的场地上堆放,具体什么时间发往现场还不清楚。船上第一层的货是锅炉厂的锅炉,我们的集装箱和进排气部分。昨天已经将部分货物卸在码头的场地上了。

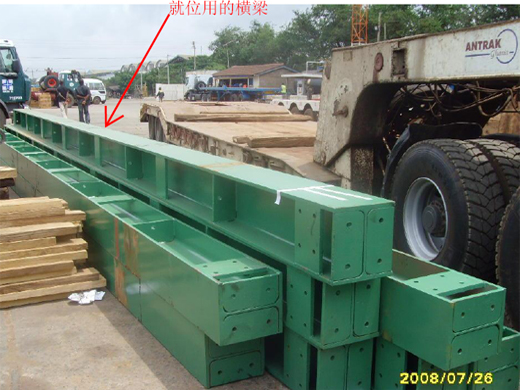

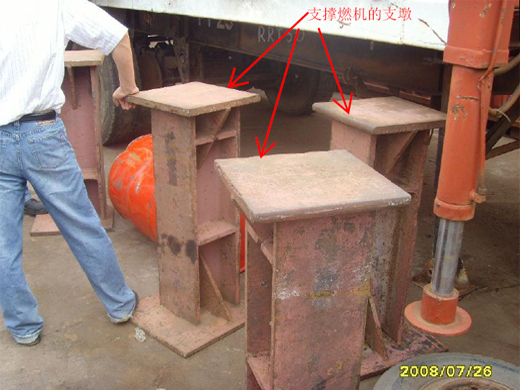

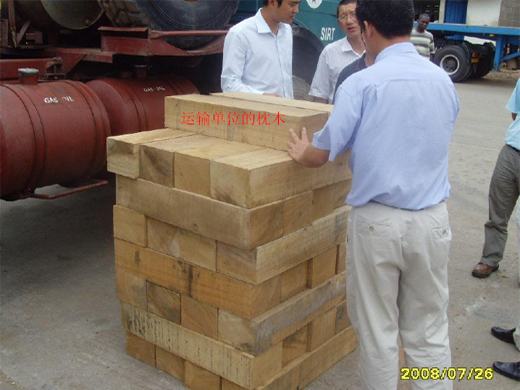

    现场的场地在前几天就进行了划分,并做了硬化处理,表面铺沙砾石。现场的场地状态还是不错的。堆放我们的货物应该没有问题。

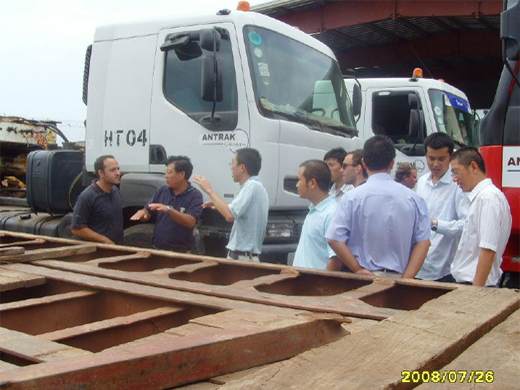

    中远运输公司的 崔虎明 已到加纳,也在协调卸货的工作。 附件中有相关内容的照片,请查收

祝:万事如意!

卞乔治









深圳南港动力工程有限公司版权所有,如需转载,请注明来源
如有关于本站点的问题或建议,请向网站支持发邮件。
