来自加纳安所固电厂的现场汇报(2008年11月12日)
作者:胡志兴、叶平、李福浪 来源:南港动力 日期:2008/11/122546
各位领导好!
    收到寇总10日邮件后,项目部召集了全体会议。
    会议要求:每个人都要齐心协力、排除困难、高质量的完成6B项目的安装和调试工程任务,最好地体现南港公司的实力和能力,以实际行动争取安所固9E二期工程项目。
    土建华陇和广东火电都被安所固开出了严重违反规定的罚单,广东火电3人在非指定区吸烟一次性罚款600美元。南港加纳项目部还没有收到罚单,绝非无事。会议上重申了对现场施工的要求,其中之一:施工环境不好,要增强质量与形象意识,要采取有效措施保证我们安装上去的部件内部干净、外部整洁。
    近期广东火电和安所固公司相继出现疟疾病人。鉴于此情况,会议安排公共场地进行每天的例行消毒,个人注意防蚊虫叮咬外,增加房间定期消毒、灭蚊处理。

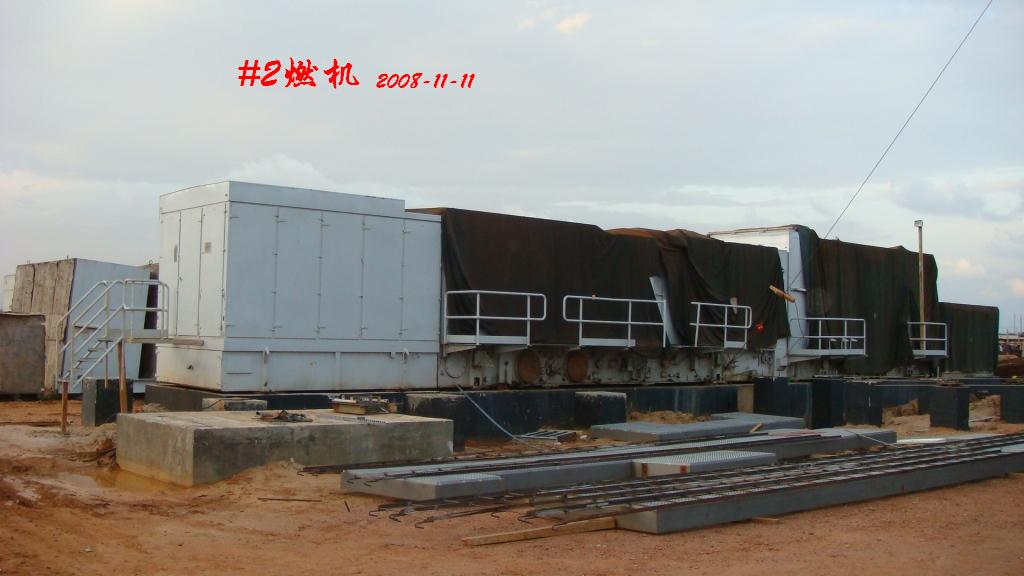

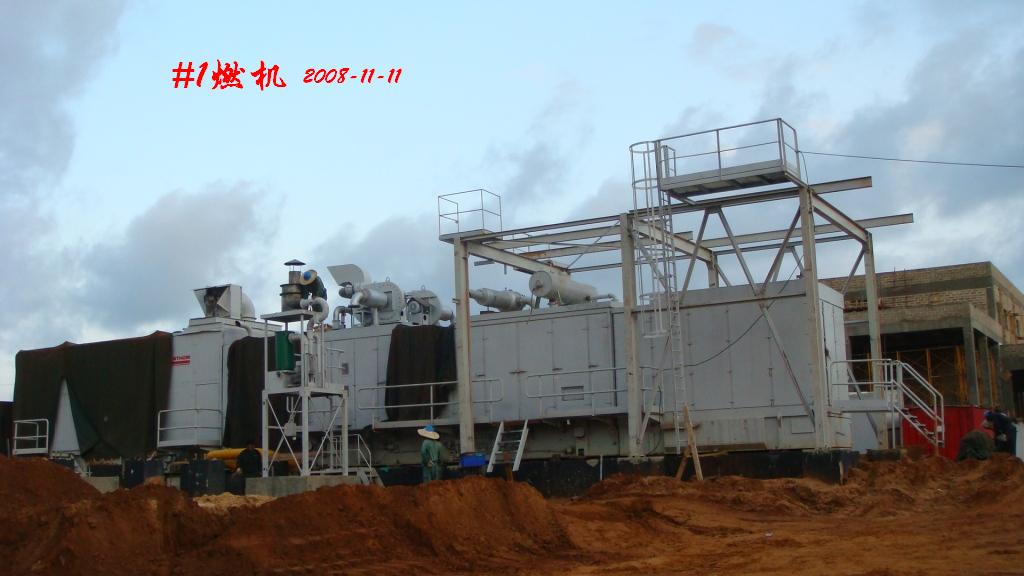

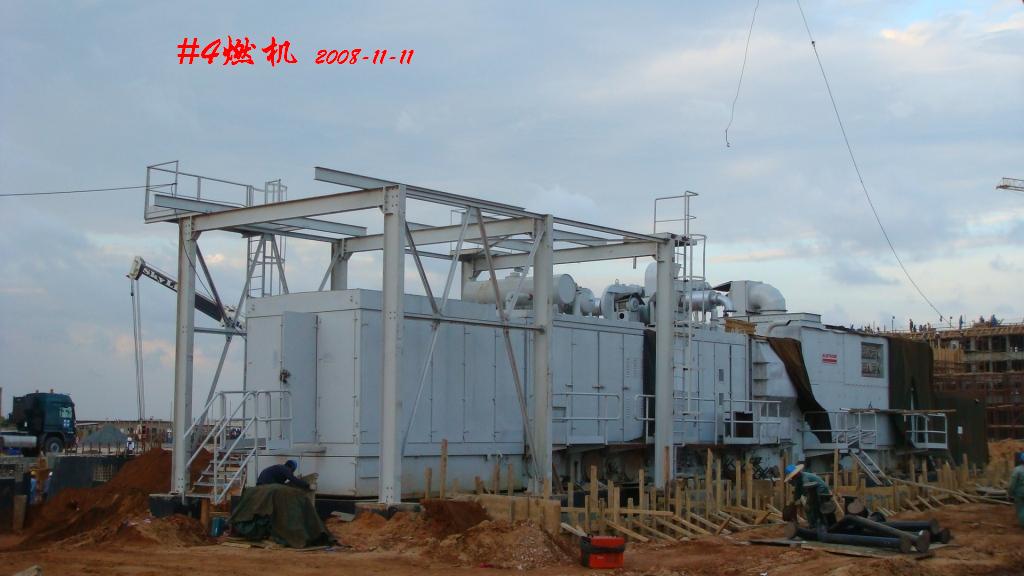

    会议指出:由于土建的交安工作不能完整提供和有些部位不能填土,就“游击施工”,哪里土建施工不影响就在哪里施工。有4套机组施工的回旋余地,要努力争取较好的施工条件和合理的分配施工力量。已经进入旱季,就要进入夏季(1-3月),气温越来越高。要求后勤加强食品卫生和保证伙食质量。
    根据寇总的指示,我们认为目前戴志建一人来加纳进行静态调试为宜。已提请安所固公司办理小戴的邀请函。
    昨天收到安所固公司的工程简报报道:“集团批准进行安所固二期工程的前期工作,审查生产准备部提供的<<加纳项目二期工程可行性研究合同>>。”表明深能安所固二期工程进入实质性操作。

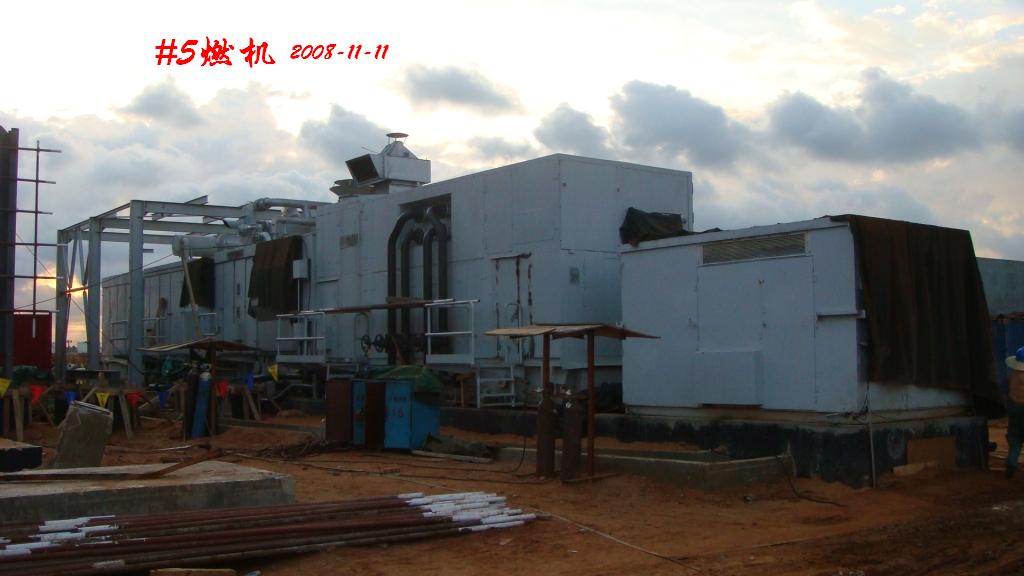

    #5燃机的MK盘改盘接线完成。
顺祝安好!

胡志兴、叶平、李福浪
2008年11月11日
