各位领导好!
从上月29号使用吊车1个月来,较少下雨的天气,施工在较快的进度之中。截止到11月30日施工完成的主要内容见下列:
a) 1#、2#、4#、5#机组MARKⅥ控制盘更换完毕。
b) 5#机组控制室内的MARKⅥ控制盘接线工作完成。
c) 4#机组控制室内的MARKⅥ控制盘接线工作完成。
d) 1#、2#、4#、5#机组的进气支架安装完成。

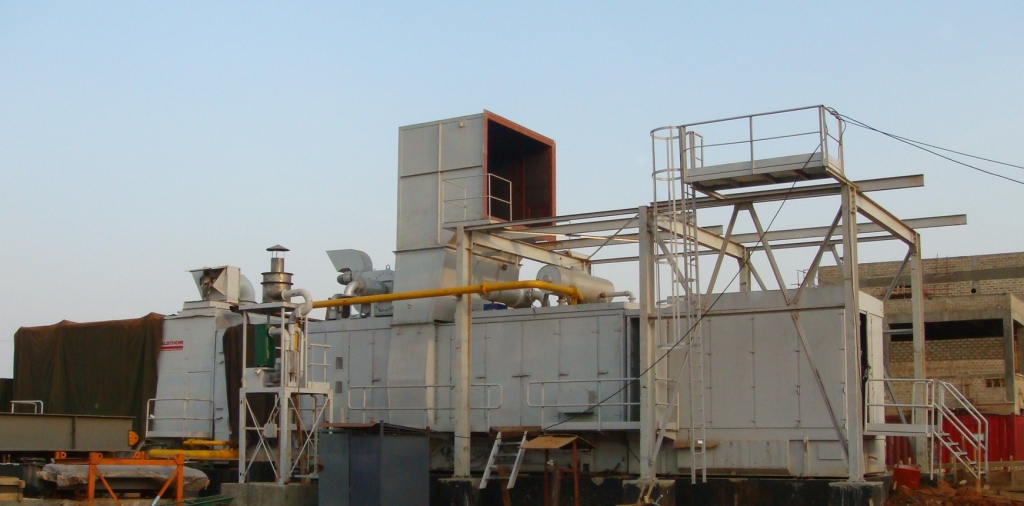

e) 5#机组的进气系统(进气侧盖、进气过渡段、进气消音器、进气空管段、进气室)安装完毕(除进气滤芯外)。

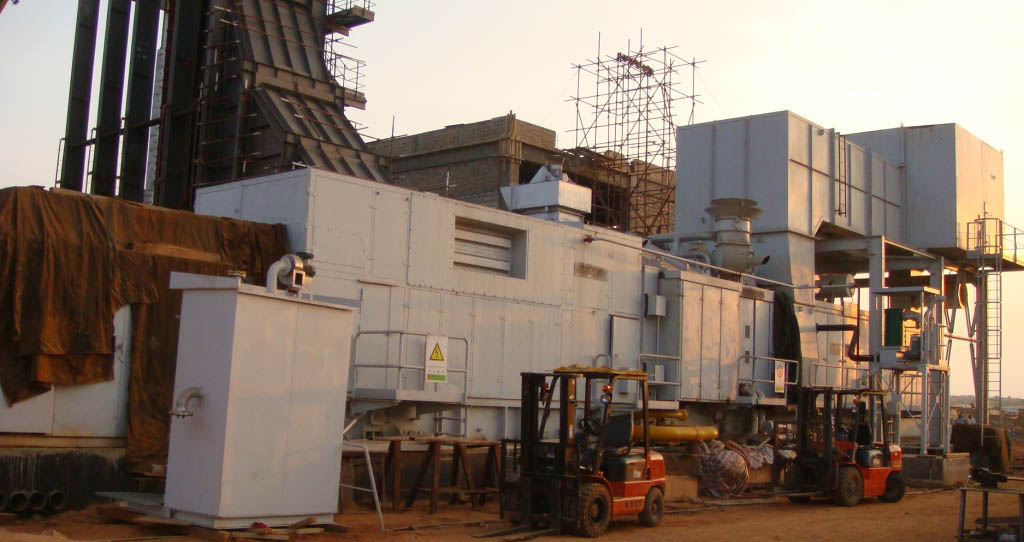

f) 1#、2#、4#、5#机组的冷却水箱安装完毕。
g) 1#、2#、4#、5#机组的柴油机消音器安装完毕。
h) 4#、5#机组的防喘阀管路安装完毕。
i) #4、5#机组的冷却水管路底盘部分安装完毕。
j) 1#、2#、4#、5#机组的负荷间冷却风机88VG安装完毕。
k) 1#、2#、4#、5#机组的燃机间通风机88BT安装完毕。
l) 1#、2#、4#、5#机组的透平冷却风机88TK及相关管路安装完毕。
m) 5#机组排气顶盖、排气直管段的安装完毕。

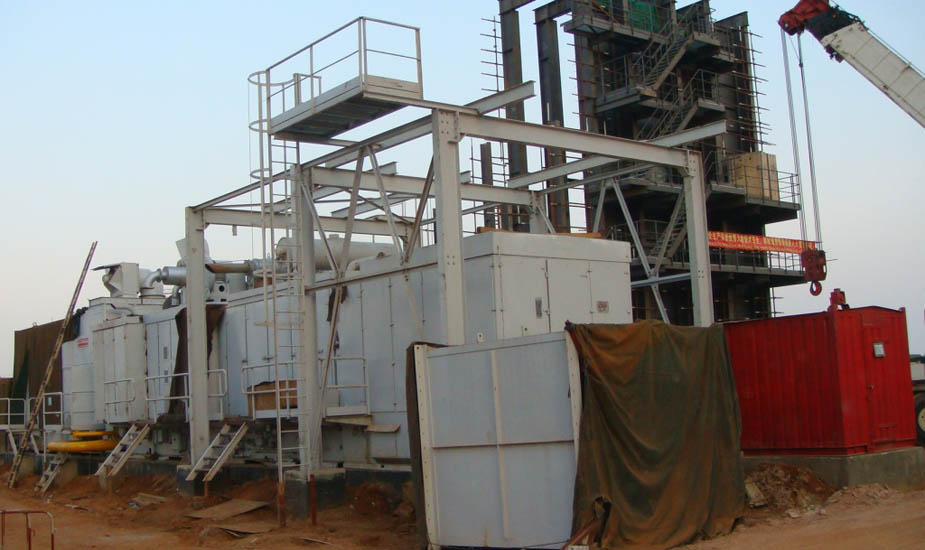

n) 5#机组的发电机与发电机辅助间的连接母排的安装进行中。
两套转子已于近日运抵现场,下月的施工重点在#2、#4燃机转子的复装。
由于计划倒送电时间调试用电问题推迟到1月30日。鉴于更换了4套Mark盘,提前通电进行充电并测试是必要的。无非是时空调整,将分部调试提前。这样对工程进度、及时发现问题进行处理是有利的。
大伙的身体和精神状态尚好,请勿担心。
顺致敬意!
胡志兴、叶平、李福浪
2008年11月30日
 |
 |
 |
 |
