虎门燃机电厂原来安装4台轻型(LM2500)燃气轮发电机组。近年来,广东省的电力供求形势持续紧张,原电厂的规模已远远不能满足电力系统的需要。另外,燃料涨价也使该电厂的效益明显降低。现业主投资十多亿元人民币,买下了原来的电厂设施和场地,向南京汽轮电机(集团)有限责任公司订购了两台工业重型6B(PG6581B)燃气轮发电机组及其联合循环用蒸汽轮发电机组,又向GE公司订购了一台9E型燃气轮机,另外订购了联合循环用的蒸汽轮机及相应的余热锅炉,并预留了一台9E联合循环机组的扩建场地。同时增加储油罐、购买α-LAVAL的离心式重油处理装置,进行烧重油和烧天然气的扩建。也即对原虎门燃机电厂进行“以大代小”、燃用多种燃料和提高效率的“脱胎换骨”彻底改造。 这是同一位业主在不到两年的时间内,在广东东莞地区兴建投运的第二座工业重型燃气轮机电厂(第一座为东莞天明燃机电厂)。
我深圳南港动力工程有限公司承担该厂的两台PG6581B型燃气轮发电机组的安装。

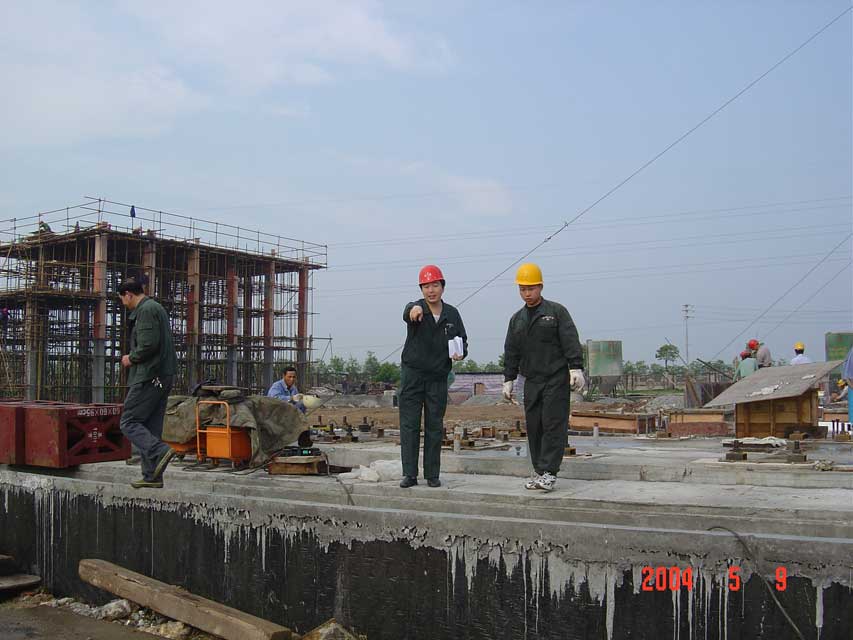

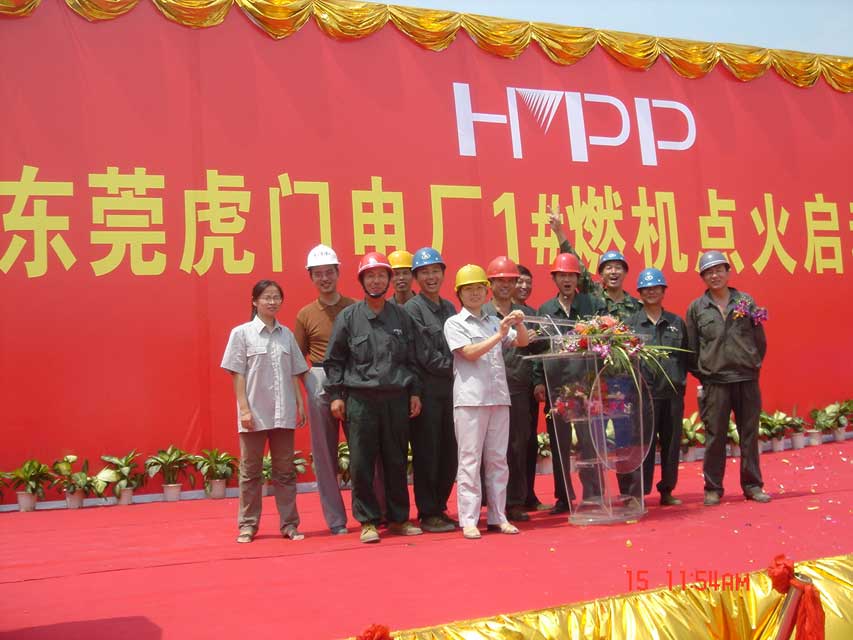

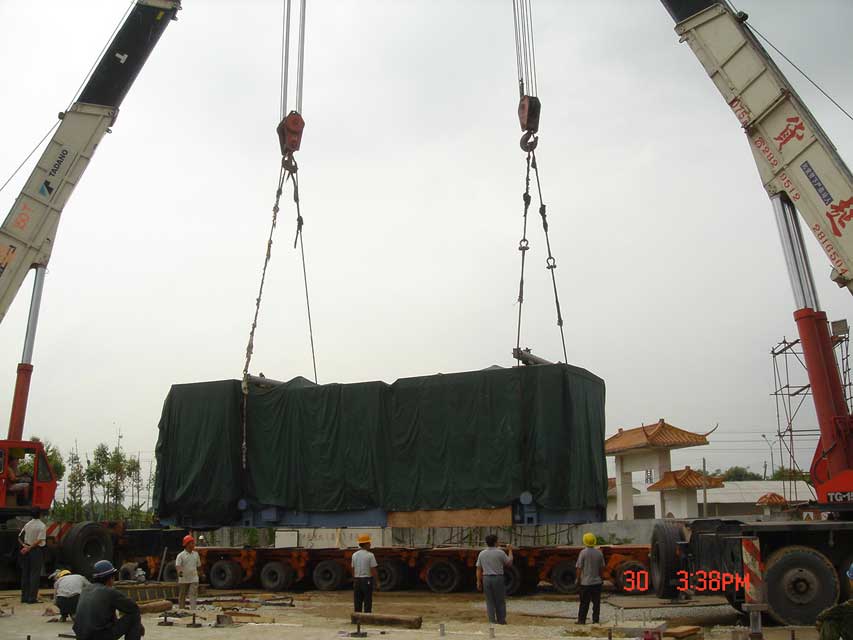

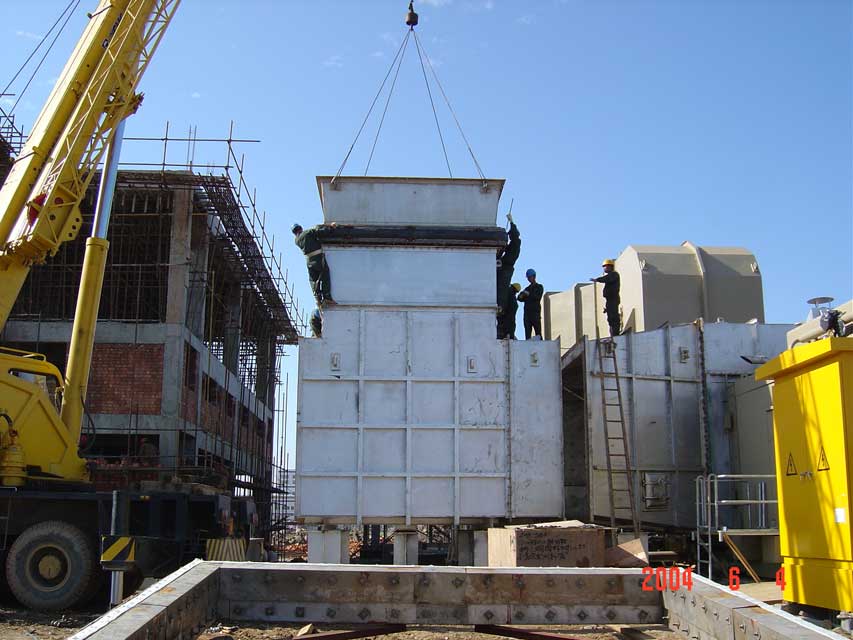

第一台机组于2004年8月1日正式安装,9月15日点火,11月15日由广东电力节能检测中心进行机组(燃用重油)性能测试,11月23日顺利通过72小时考核,12月2日机组联合循环投入商业运行。
第二台机组于2004年11月5日正式安装,12月28日点火,2005年1月12日进行机组(燃用重油)性能测试,1月16日顺利完成72小时考核投入商业运行。
从性能测试结果知,机组的功率高于保证值,热耗率低于保证值。无论是启动升速、加负荷或者平稳运行过程中,振动值均符合技术协议中的要求。据邻近居民反映,噪音对他们的影响比原先的电厂明显减小。
据报导,2005年广东省电力缺口将达450万千瓦,已不仅仅局限于部分地区和某些时段,而是呈现全年性、全网性缺电,电力、电量双缺的态势,为我国今年缺电最多的地区之一。以广州为例,今年首个工作日就迎来了60万千瓦的用电负荷缺口。据预测,广州今年的用电负荷缺口可能超过100万千瓦,成为用电最紧张的一年。据报导,广州近两年来出现电力供应紧张并持续增长的局面,是因为电源建设速度目前还不能满足经济快速增长的需求造成的。不断累积导致广州不得不采取错峰用电。广州正在加强能源基础设备的建设,专家预计,到2007年广州的电力供求才能基本达到平衡。 今年深圳电力供应将从季节性缺电转为全年性缺电、由局部性缺电转为全网性缺电,一季度电力缺口最高可达75万千瓦。
虎门燃机电厂两台PG6581B型燃气轮发电机组的投运,将对缓解广东电网的电力紧张局面起到相应作用。
