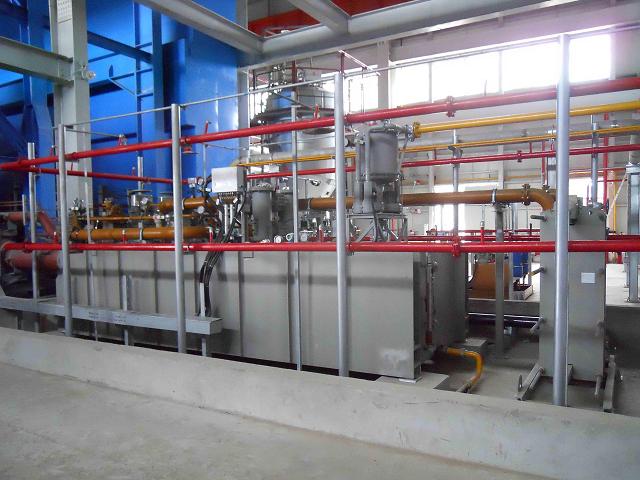

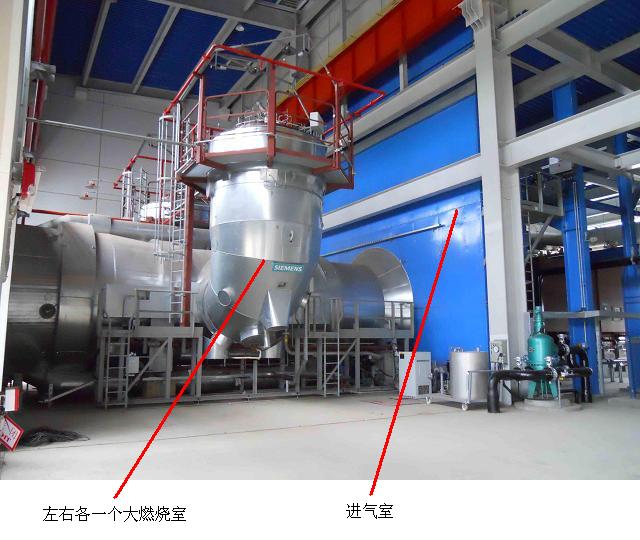

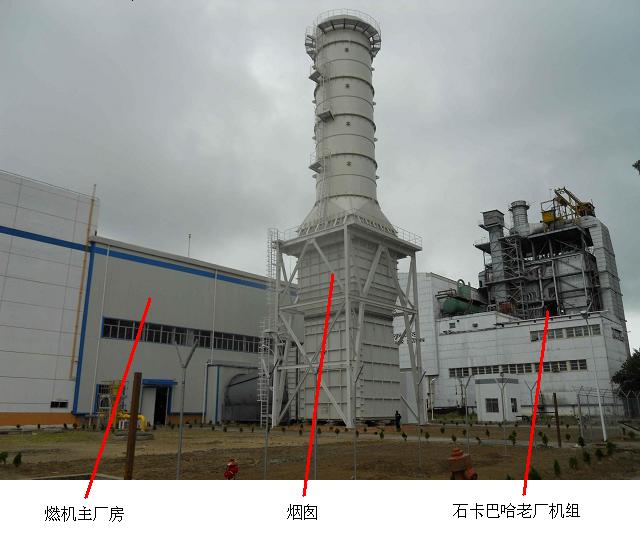

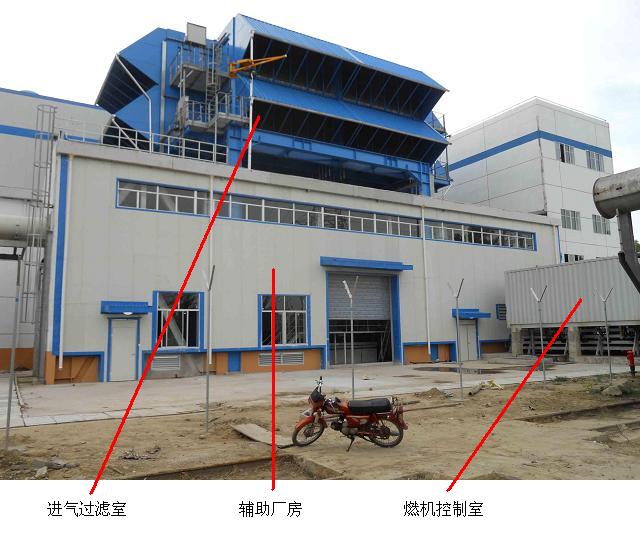

由中国水利水电建设集团公司第八工程局有限公司总承包的孟加拉石卡巴哈燃机电站项目于2010年7月16日开始带满负荷,机组振动、瓦温、排气温度等运行参数均正常,随后进入168小时试运,并于7月26日顺利完成168小时试运行,至此标志着该项目安装调试工作已全面完成。 南京南港动力设备安装有限公司承接了此项目燃机主机和辅机及排气烟囱的安装、调试,该项目燃机是由西门子提供的SGT5-2000E(V94.2),35℃环境下净出力144.8MW,本项目的完成标志着南港动力在燃机安装上又上新台阶。此项工程是南港动力第一次安装西门子燃机,对该机组资料不熟悉,我司现场项目部认真组织技术人员消化厂家资料,每天晚上开会讨论研究第二天安装工作重点和可能出现的难点,发挥集体智慧,不断攻克难关;在进气系统安装工期与土建施工工期有冲突的情况下,克服困难,调动现场人员力量,加班加点,按时完成了八局项目部下达的工期指标,为后期土建电缆沟施工和安装单位电缆的敷设创造了条件,也为工程的顺利完工提供了保证。南港动力充分发挥自身在燃机安装方面的优势,首次与水电八局合作并取得成功,为双方今后进一步合作打下了良好的基础。
