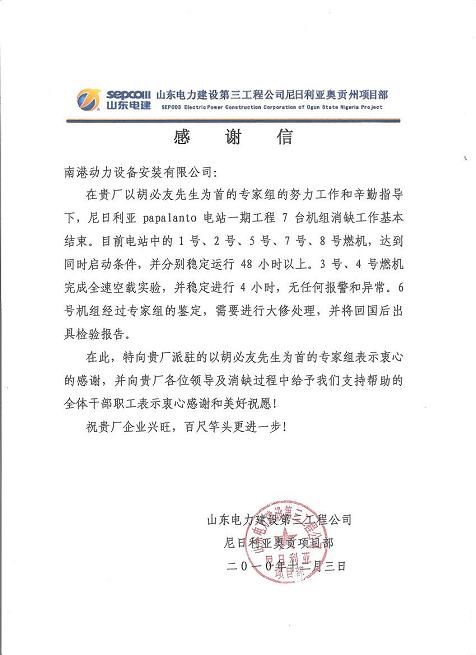

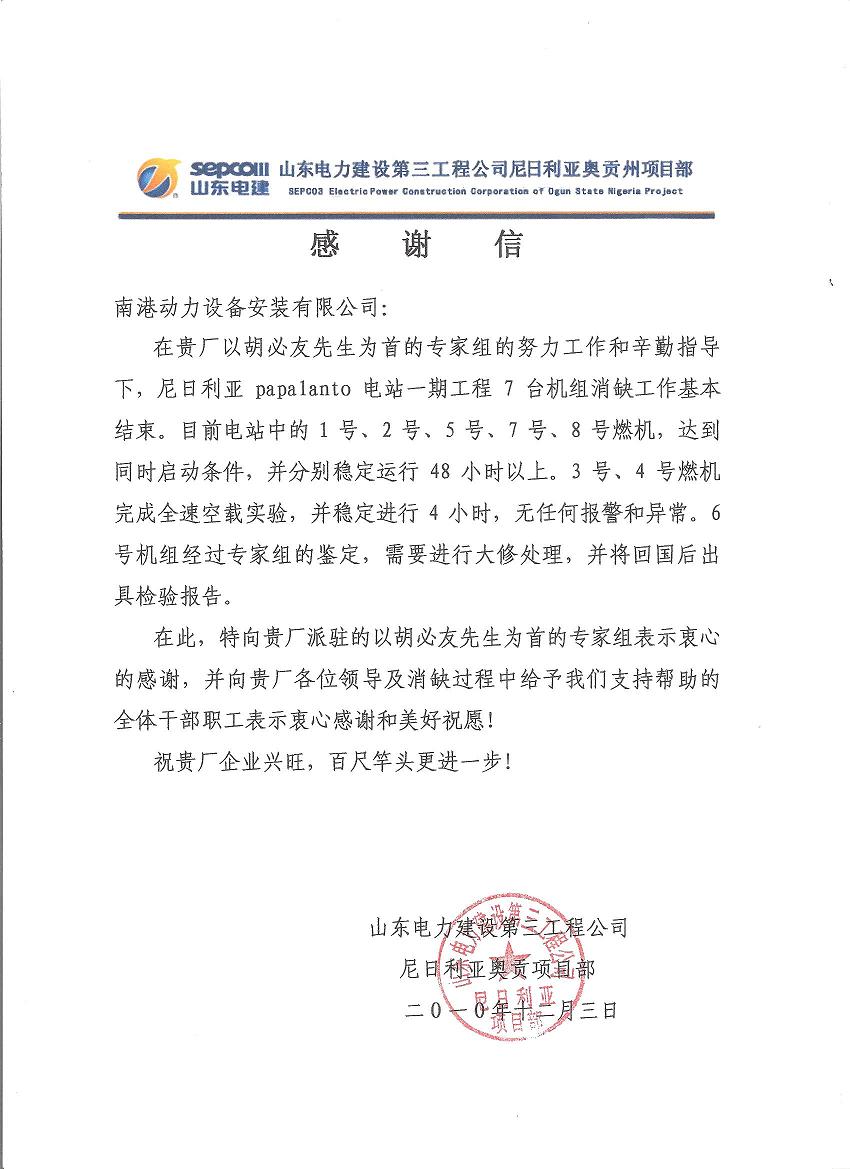

尼日利亚Papalanto电站一期工程由山东电力建设第三工程公司总承包建设,建设规模为8台PG6581B型燃气轮发电机组简单循环,燃气轮发电机组均为南京汽轮电机集团公司提供。 该电站经过几年运行后,8台燃机均出现了一些故障,影响到机组的正常发电运行。为此,山东电建三公司委托我安装公司对所有机组进行一次全面检查和消缺。 我南港动力安装公司和南京燃气轮机研究所共同承接了此项任务,并组织各专业技术人员一共六人于2010年11月3日抵到现场,在山东电建三公司驻尼日利亚Papalanto电站项目部的大力支持和帮助下, 经过一个月的辛苦工作,于 2010年12月3日完成了对所有机组的检查消缺工作,其中5台燃机进行了满负荷运行,2台燃机进行了全速空载运行考核(因外部原因未能并网),另外一台燃机则需进行大修才能恢复发电运行。 山东电建三公司驻尼日利亚Papalanto电站项目部对我司现场人员富有成效的工作表示非常满意,并通过电子邮件向我司发来了感谢信。
