作者:李福让 来源:南港动力 日期:2012/1/30 14:27:564351
    南港动力一行20人在2011年11月上旬应深能源安所固有限公司的委托,承担#5燃气轮机组(PG6541机型)的扩大性中修工程任务。紧急检修工作量大, 需要更换1-3级的动叶、喷嘴、复环;复环在现场打孔。为了按时完成安所固公司交付的任务,使#5燃机尽可能的早日发电,在国内进行了精心准备,做到了不缺任何的备件与辅料。在加纳施工现场合理分配力量,加班加点,保证每个工序都满足质量要求,提前4天完成了检修任务,用户非常满意。

    此后留下部分人员承担#4发电机的大修。为了能消除发电机振动大的缺陷,在前期进行了细致的准备工作。现场制作了抽转子、拔复环的工装,准备了检修预案,编制了单轴承发电机的找中方案。施工中细心、严谨,确保了每个工序按质量要求进行并提前2天结束检修。机组投入运行获得了理想的振动数据。安所固总经理事后感慨:这个费用付得值!

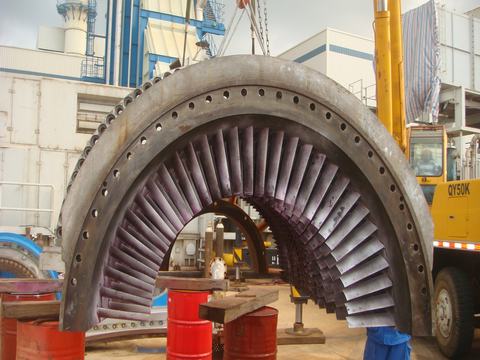

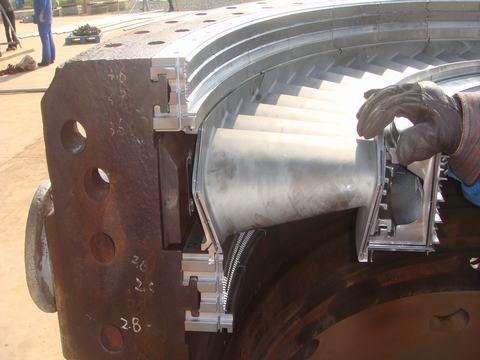

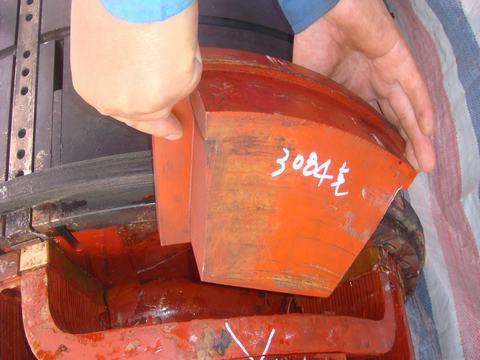

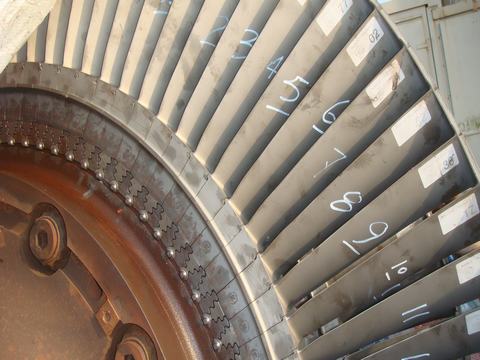

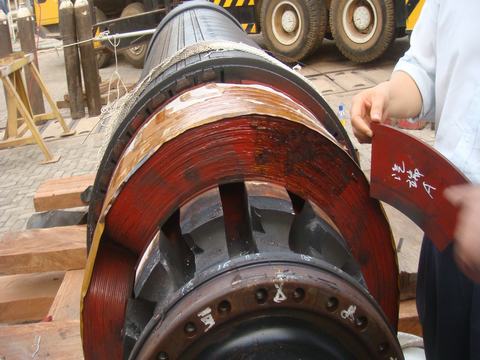

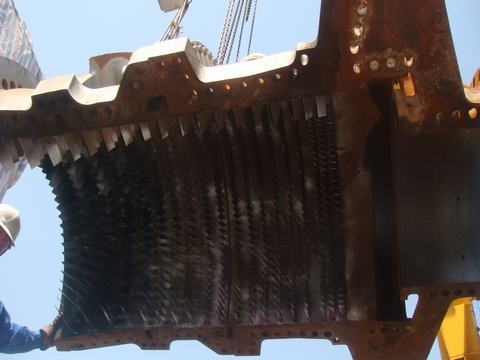

拆除动叶 拆除复环 动叶排序 复环上钻孔

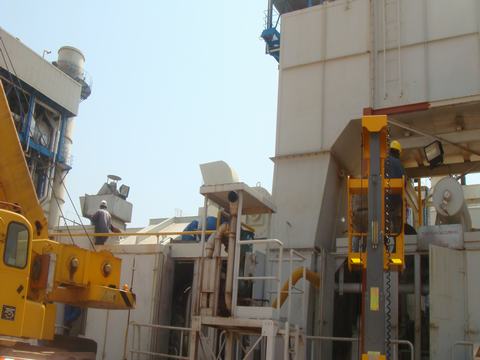

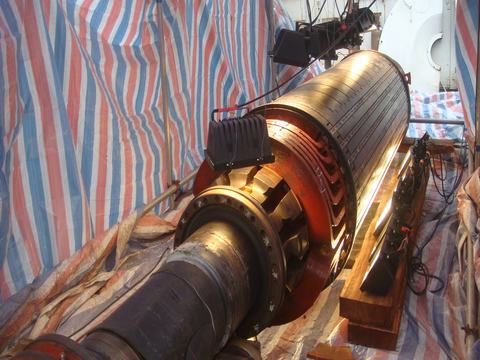

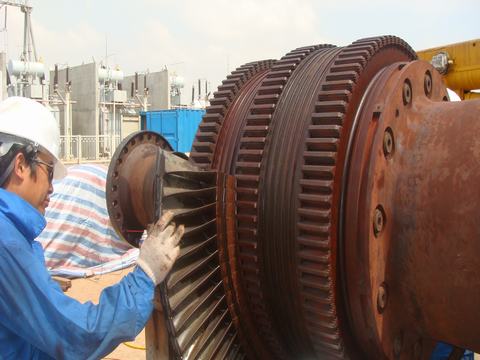

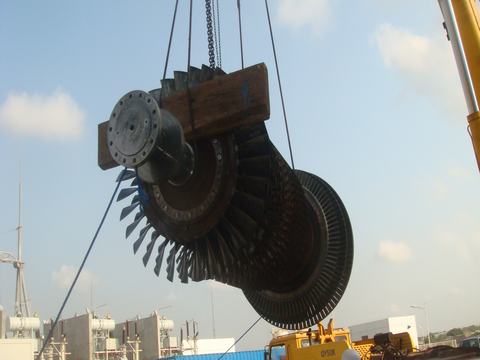

燃机检修扫尾 透平转子复装 新动叶 新喷嘴

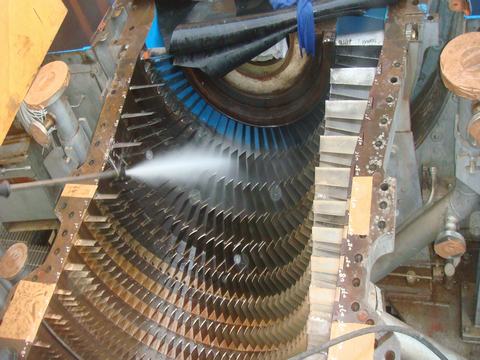

压气机缸冲洗 压气机缸复装 压气机静叶探伤 一级喷嘴缺陷

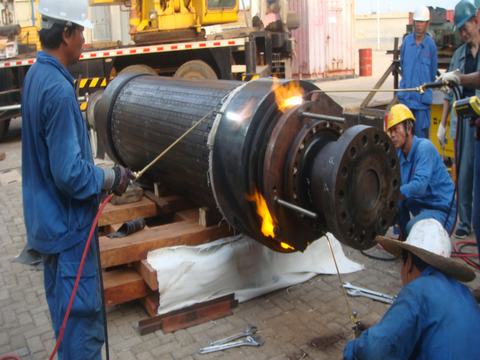

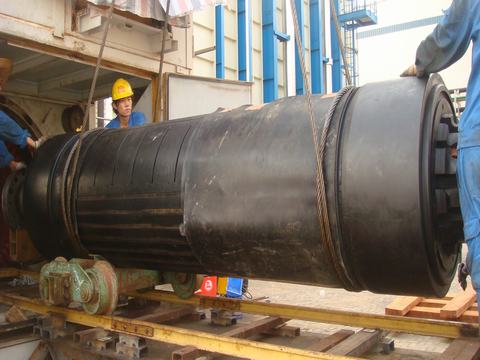

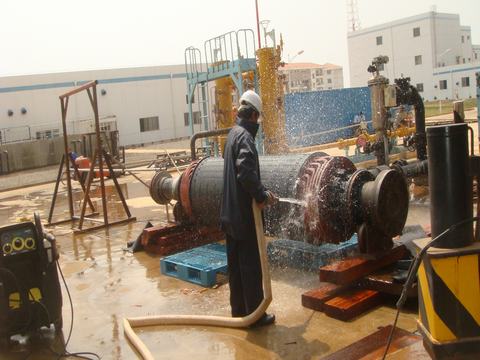

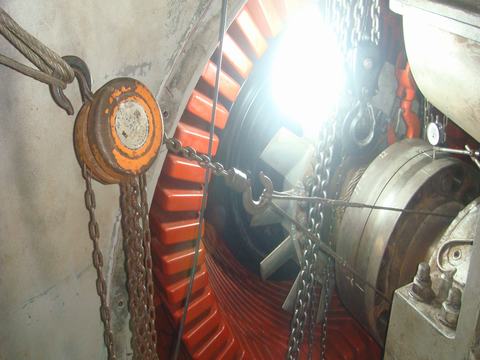

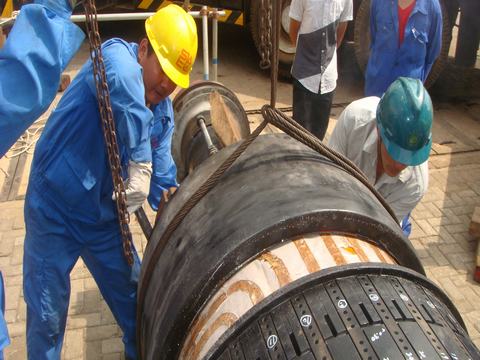

拔出复环 冲洗发电机定子 冲洗发电机转子 抽出发电机转子

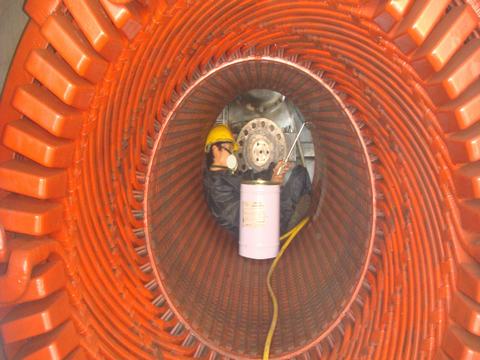

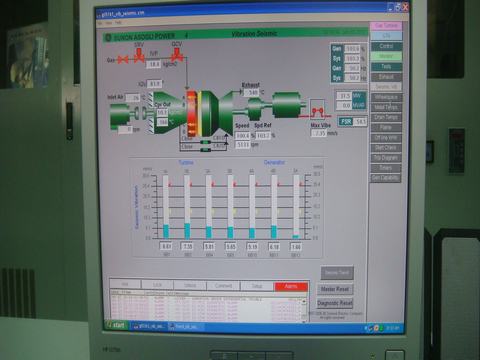

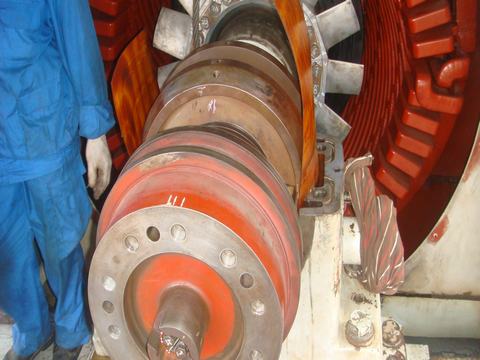

发电机找中 发电机振动数据 发电机转子复装 发电机转子烘烤

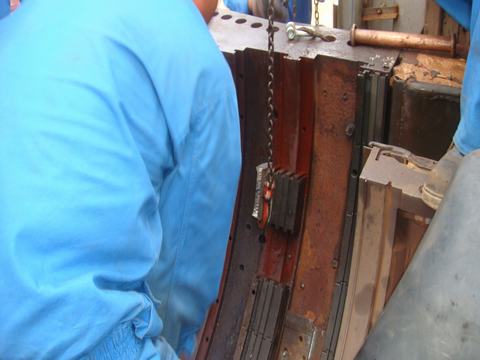

固定发电机转子隔离块 烘护环 检查槽楔 检查隔离块

图片提供:李福让
