柳州2#CCPP工程竣工报道-移交不停机连续运行1168小时
作者:叶平 来源:南港动力
2720
众所周知,不管是汽轮机电厂还是燃气轮机联合循环电厂,能否竣工移交业主进入商业运行,其考核标准是168小时(7天)或72小时(3天)连续运行。南港动力全面负责的柳州新和刚2#CCPP工程油改气燃机,自2012年11月10日9时36分进入72小时试运行,2012年11月13日9时35分顺利完成72小时试运行,按规定应停机消缺,再运行24小时,即可移交业主。而新和刚电力有限公司根据柳州钢铁公司焦炉煤气供应量和电力负荷的需求量,要求2#CCPP工程油改气燃气轮机联合循环机组不停机继续运行,南港动力的现场调试人员调出MKV中机组运行记录,进行全面分析,认为燃气轮机运行稳定,各项参数均在正常范围之内,只要焦炉煤气压力保持稳定,可以连续运行。
2012年11月24日柳州新和刚2#CCPP工程油改气燃气轮机组,在稳定连续运行336小时(14天)后,新和刚电力有限公司与南京南港动力设备安装有限公司签订机组竣工移交书,同时支付95%的工程款,机组进入一年质保。至发稿之日机组已连续运行1168小时,带负荷35MW/h,累计发电4088万度,使新和刚电力有限公司提前3天完成全年2.5亿度发电指标。在柳州新和刚2#CCPP工程油改气燃气轮机组项目中,南港动力再次展示了,在燃气轮机组大修、搬迁、改造、安装、调试方面具有雄厚的实力和丰富的经验,同时又创造了一个新的记录,即:新安装的机组完成72小时试运后,无消缺,不停机,连续运行1168小时。到发稿之时机组仍在运行,1168还在不断的被突破,新的记录还在不断的产生。当2012年圣诞钟声响起时,燃气轮机轰鸣代替了鞭炮,燃气轮机发出的电力为龙城柳州增添了光彩,南港人奋斗18个月的《新和刚2#CCPP工程油改气燃气轮机组》,将为龙城,为柳钢发光,发热。

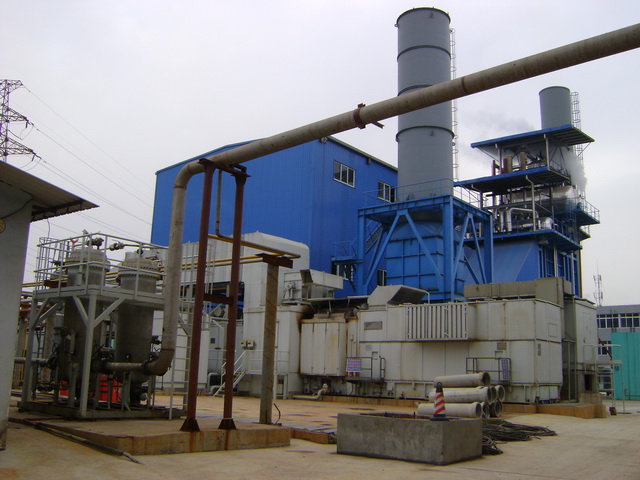

稳定运行中的2#CCPP燃机

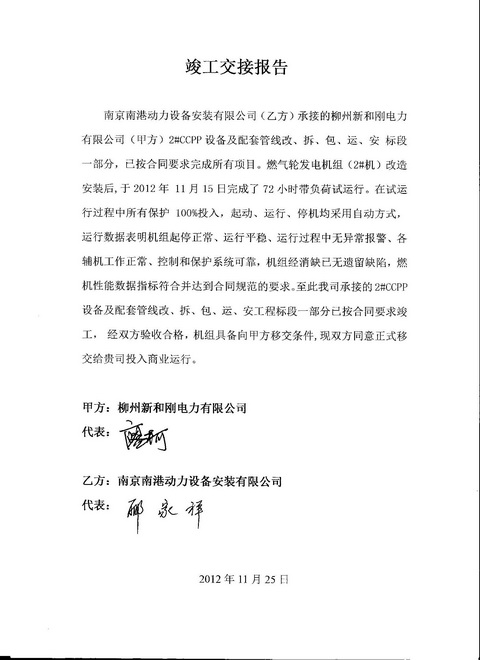

竣工交接报告
图片提供:郦家祥
