胜利油田孤北燃气热电厂PG6531B型#1、#2号两台燃机大修及拆迁工作,第二阶段主要是在新疆塔河油田对拆运的机组进行安装和现场调试。 燃机的安装现场位于新疆塔克拉玛干沙漠的边缘,该地的自然环境较为恶劣,新安装机组的电厂所在地四周为沙漠地带,附近几十里甚至上百里无人居住。我公司现场工作人员根据业主要求,第一批人员于2013年7月10日开车前往新疆安装现场,第二批和第三批人员分别于17日和22日前往新疆现场。 7月的安装现场,骄阳似火,现场的环境温度高达38度,但现场安装人员顶烈日战高温,为机组的安装工作早日完工大家都在努力地工作。 目前现场的情况是这样: 一、现场环境条件 1、由于白天气温高,现场安排的工作时间是上午8点半到12点半,下午6点到9点半。 2、现场人员住的旅馆条件较差,旅馆内只有一个洗澡的喷头,厕所布置在室外有2个便坑,苍蝇多。刚开始还真有点不习惯。 二、现场工作情况 1、#1燃机的负荷齿轮箱就位及找平找正24日完成。 2、#2燃机的负荷齿轮箱就位找平找正26日完成。 3、#2燃机的负荷齿轮与发电机找中28日完成。 4、#1燃机的负荷齿轮与发电机找中30日完成。 5、找中过程中发现发电机找中数据合格后,第二天再检查时数据变化,打表检查发电机本体下落到主基础垫铁上时,发电机本体下沉约0.1mm。查找原因,发现二次浇灌基础强度低,土建用仪器测试二次浇灌的基础强度不到C10。 6、经业主、监理和我们三方决定,两台机的二次浇灌基础需全部敲掉并重新更换微膨胀水泥再重新浇灌。8月1日土建开始敲掉原来已浇灌好的燃机主基础上的二次浇灌基础。 7、8月1日将2台发电机重新顶起。 8、8月2日将两台负荷齿轮箱吊离基础。 9、8月3日土建开始重浇灌二次基础。 10、8月3日两台机进气滤下平台拼接完成。 11、#1机旁路烟囱下部和侧面支架安装在进行中。 12、8月4日吊装#1机水平烟道。 13、8月5日重新清理#1机燃机基础平台,吊回负荷齿轮箱,放下发电机本体。清理#1机进气滤室。 14、8月6日清理#2机燃机基础平台,吊回负荷齿轮箱。放下#2发电机本体。 15、到8月6日上午,燃机主机本体终于运到安装现场。 16、由于当地找大吊机费用高,为了节省吊机费,在旁通烟囱的安装中,我们只好将原来的旁路烟囱再分割成2段,分段进行吊装。这样虽然给现场安装人员增加很大的工作量,但为公司节约了一定的工程安装成本。 17、到8月6日为止,#1机就地控制室内的电缆沟已浇灌好,但机组的室外电缆沟才开始施工。

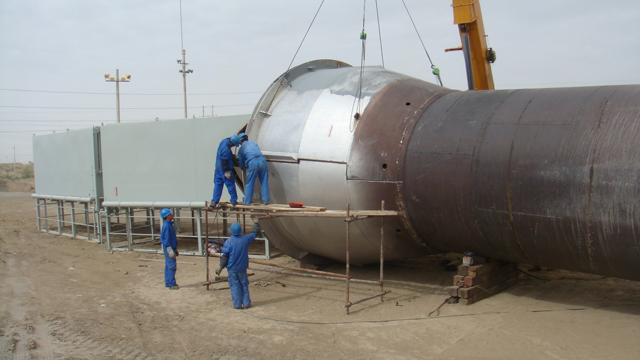

旁路烟囱下半安装座在组装中

被割下的烟囱挡板段吊装

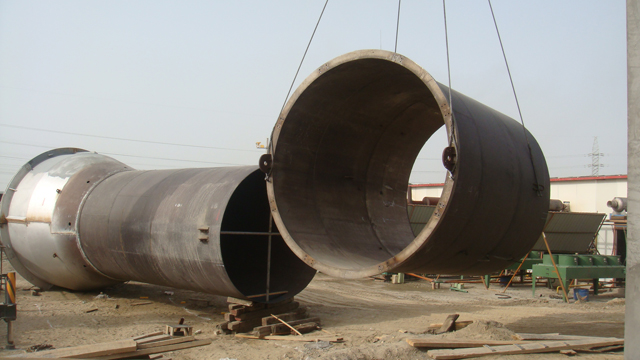

旁路烟囱被分割为2段
新疆安装现场的住地

新装的电厂四周的荒漠
图片提供:胡志兴
英文链接
深圳南港动力工程有限公司版权所有,如需转载,请注明来源 如有关于本站点的问题或建议,请向网站支持发邮件。
