胜利油田孤北燃气热电厂PG6531B型#1燃机在新疆库车瑞祥油田安装现场的安装工作已接近尾声。接下来#1机的安装工作主要是热控电气方面的工作。 9月的安装现场,白天艳阳高照时,中午的太阳还是有点晒人的,但早晚已凉爽舒适。只是刮风时那满天的黄沙滚滚,现场环境还是较恶劣。 正值中秋节前夕,南港深圳总公司陈总,寇总,梁主任等公司领导不辞辛劳,千里迢迢来到新疆安装现场看望并慰问奋战在安装现场一线的员工。领导们亲临现场看望慰问给了现场安装人员极大的鼓舞和鞭策。现场人员将以更加饱满的工作热情投入紧张的安装工作,争取早日完成新疆瑞祥两台FR6B燃机的安装调试任务。 二、目前现场工作情况 1、 #2机烟囱底座焊接完成 2、#2机烟囱挡板前端割下段吊装焊接完成 3、#2机烟囱挡板前端割下段吊装焊接完成 4、#2机负荷齿轮箱与发电机靠背轮螺栓连接完成 5、#2机燃机与负荷齿轮箱靠背轮螺栓连接完成 6、#2机进气支架吊装就位并调整好 7、#2机排气室顶盖吊装完成 8、#1机发电机电缆放线接线完成 9、#1机发电机出线柜就位好连接线排完成 10、#1机出线柜电气接线已完成 11、#1机进气滤芯安装准备 12、#1机热控一次元件校验完成 13、#1机将进入分部调试阶段 14、#2燃机已进入后期全面安装阶段。 由于现场土建工作施工的延误,我们机务安装工作受到一定的影响,其将拖延我们的施工工期的后延。

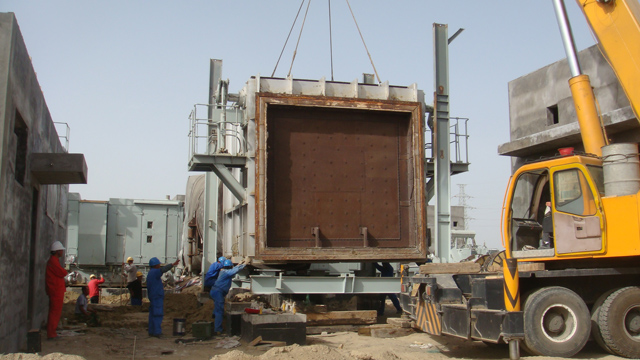

#2燃机的旁路烟道挡板在吊装中
公司领导来现场看望慰问
图片提供:胡志兴
