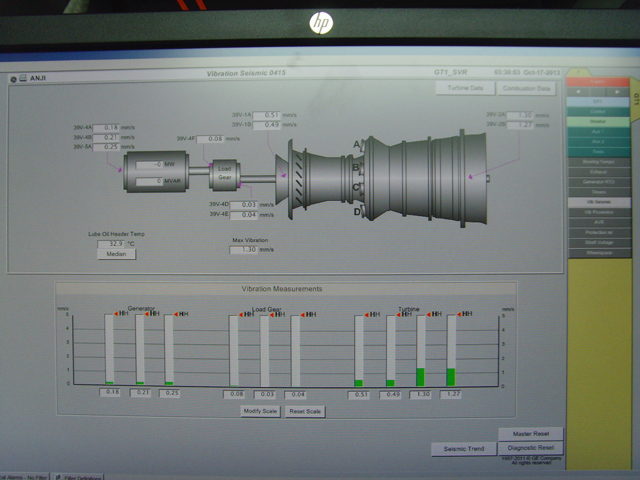

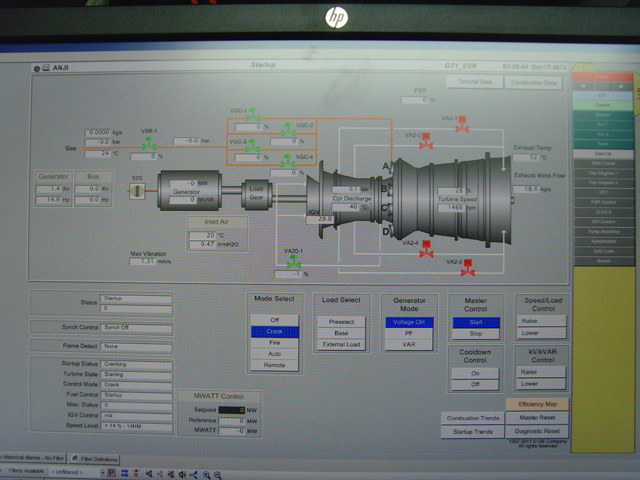

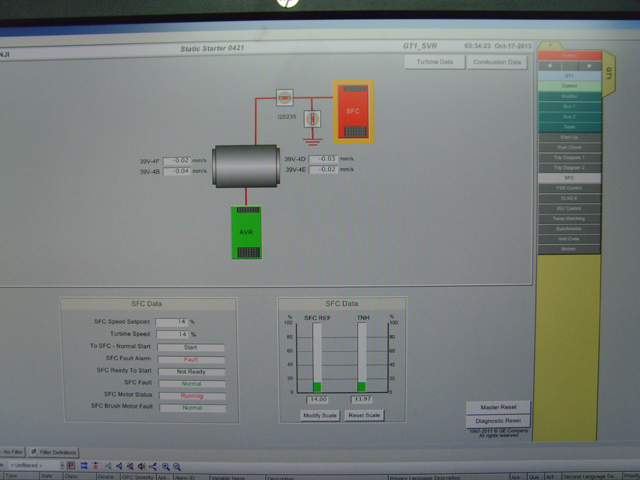

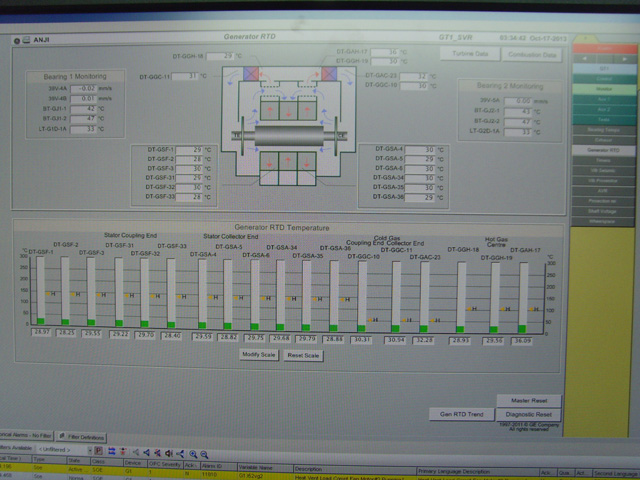

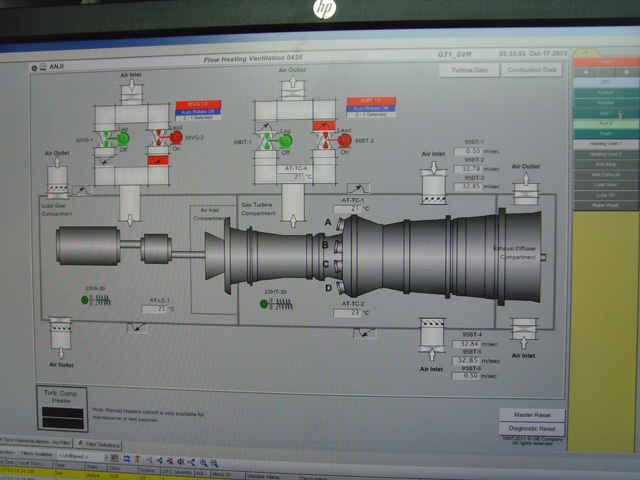

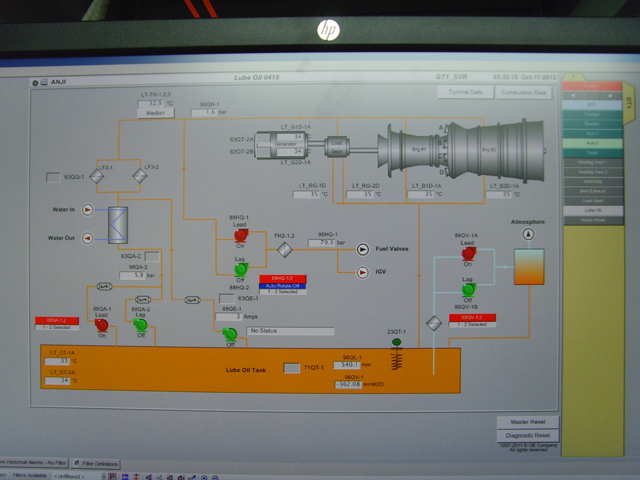

各位领导:您们好! 向各位汇报安吉现场目前情况: 现场施工人员:卞乔治、史建强(电气)、袁绍松(控制)、程玮(机务)、 余雪(电气)、张斌(学员)、徐伟明(后勤)。 一、6FA燃机部分: 1) 在公司、业主和其他单位的支持以及项目部各位施工人员的共同努力下,今天6FA燃机高速盘车试验已完成。燃机高盘转速1466 rpm,发电机转速900 rpm,发电机变频启动系统正常,燃机高盘过程中一切正常无异响,停机后惰走时间正常。 2) 6FA燃机已经具备点火条件,电厂原定计划10月19号进行燃机点火。但其是否能够如期进行取决于天然气何时到厂内天然气调压站。 3) 10月26日220KV高压线路检修,约15天。在此之前计划将燃机点火后的燃机各项试验以及发电机并网前需要做的各项试验全部做完,具备并网条件。待11月份220KV高压线路检修完成后进行燃机带负荷并网。 二、H25燃机部分: 1) 计划开始进行燃机的油循环工作。 2) 燃机的静态调试工作。
以上为安吉现场目前的调试状态,以及后续工作安排。 敬颂钧安!
南京南港动力设备安装有限公司安吉项目部 2013年10月17日
