七月初我们来到广西柳州,这里已然是一遍夏日南国景象,马路两旁高大的榕树遮天蔽日,给路旁的行人带来一丝夏日的阴凉。 柳州新和刚电力公司PG5361P型1号燃机大修工作,由南京南港动力设备安装有限公司检修队负责施工,检修工作于2014年7月14日正式开工,在南京南港动力设备安装公司全体检修人员的共同努力,以及柳州新和刚电力有限公司有关领导和工程技术人员及参加大修的检修人员的密切配合下,大修工作于2014年8月18日如期圆满完成。8月19日机组在完成大修复装工作后机组进行分部调试,在机组的分部试运和整机试运过程中,虽然机组的盘车机构和燃机的燃油泵电磁离合器出现一些故障,但在检修单位和电厂检修检修人员的共同努力下,及时解决了机组在分部调试中的问题。目前机组运行正常。 本次大修工作所完成的主要检修项目如下: 1、 对燃料喷嘴进行了检查,并整体更换了全部的燃料喷嘴。 2、 对联焰管、火焰筒、过渡段等燃烧部件进行了检查,更换了新的联焰管,火焰筒。 3、 对压气机动、静叶进行了检查,对压气机静叶叶根调整垫进行了处理。 4、 对透平一、二级动叶进行了检查,并对已受损的一级动叶的叶根防窜销进行了更换。 5、 对透平一级喷嘴进行了更换。对透平二级喷嘴进行了检查。 6、 对透平缸上的一、二级复环进行了检查 7、 对透平排气缸裂纹进行了修补,并对碎裂的外保温板进行了更换。对排气室裂纹进行了修补 8、 对排气后墙板裂纹和绕性密封进行了处理。 9、 对发电机进行了抽转子检查 10、 对发电机转子部件和定子进行了全面的清理。 11、 对机组的抽油气管进行了增改,在机组的滑油箱增加了抽油气管,在发电机前后轴承座上增加了抽油气管。 12、 在进气喇叭口下加装了一个排污口 13、 对进气系统进行了清理 14、 对燃油前置系统进行了检查。 15、 对冷却密封空气系统进行了检查 16、 对IGV有关间隙及IGV角度进行了检查测量。并将IGV就地实测角度与MARK-V控制盘显示角度值进行了校对。 17、 对排气室顶的保温内板进行了改造换新处理 18、 对机组在运行中存在的有关缺陷进行了处理。 19、 对机组所有一次元件进行了检查 20、 对燃气小室内的有关管路进行改道。
经过此次大修后,机组在正常运行过程中一切正常。 本次大修,在复装工作完成后的机组分部试运和整机试运时,该机盘车系统突然出现故障,影响机组的正常投运,在整机试运中,机组的主燃油泵和电磁离合器又出现故障,这些虽然不是检修的遗留问题,但我们的检修人员为了机组早日投入运行,我们急用户之所急,经过我们现场有关人员与电厂人员的共同分析处理,以尽可能快的速度使问题得到了解决。我们的行为得到了用户的好评

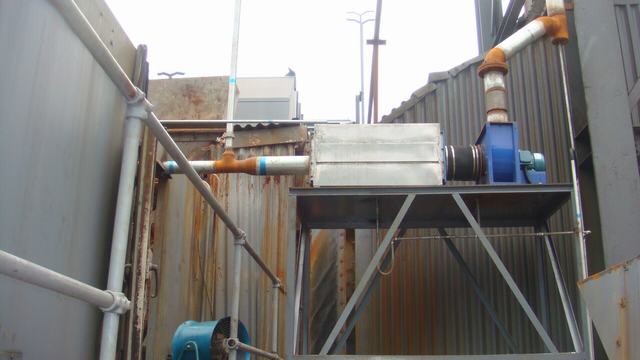

此次大修增加的抽油气装置

大修现场一角

一级喷嘴严重烧损

大修吊出燃机转子
照片提供:胡志兴
英文链接
深圳南港动力工程有限公司版权所有,如需转载,请注明来源 如有关于本站点的问题或建议,请向网站支持发邮件。
