初夏时节,我们来到苏州工业园区北部燃气热电有限公司,映入眼帘的是那高大洁白的厂房烟囱和道路两旁的绿草地,一个现代化企业的气息就展现在你的眼前。进入厂区,你就看见道路两旁是形似小山丘的绿草地和清清的蓄水池,让人有一种赏心悦目的感觉。 在党的十八届五中全会的精神鼓舞下,苏州园区北部燃机发电有限公司PG9171E型1号燃机中修工作,在南京南港动力设备安装公司全体检修人员的共同努力,以及苏州园区北部燃机热电有限公司有关领导和工程技术人员的密切配合下,中修工作于2016年6月15日如期圆满完成。2016年6月16日机组进行分部调试和整机调试完成并投入正常带负荷运行。 本次检修工作所完成的主要检修项目如下:
1、对燃料喷嘴进行了检查 2、对联焰管、火焰筒、过渡段等燃烧部件进行了检查,更换了14个新的火焰筒 3、对压气机IGV叶片进行了检查。 4、更换了透平一级喷嘴。对透平二、三级喷嘴进行了检查。 5、对透平一级、二级、三级动叶进行了检查。更换了透平一级动叶。 6、对透平一级、二级、三级复环行了检查。 7、对透平动静间隙进行了检查测量。 8、吊开透平排气缸对排气室内各部件进行检查。 9、对滑油系统有关部件进行了检查更换了滑油滤芯。 10、对辅助齿轮箱进行了拆检 11、对进气系统进行了检查 12、对冷却密封空气系统进行了检查 13、对IGV有关间隙进行了检测 14、对机组在运行中存在的有关缺陷进行了处理。 15、对机组所有一次元件进行了检查 16、对机组所有压力表及压力开关进行了标定及校验 17、对机组中的本特利测振头进行了标定并更换了有问题的探头。 18、更换了24个排气热电偶。
经过此次中修后,机组在试运一次点火成功。机组在正常运行过程中一切正常。 本次中修除主机外,辅机及热控方面的工作量相当于大修工程的工作量;项目多,要求高,工作量大。除了中修规范所要求的对进、排气,燃烧,透平等进行了系统的检查外,在燃机转子不吊出缸的情况下更换透平一动叶,这给检修工作增加了一定的难度。 在此次检修工作中,我们因用户要求对该燃机的抽油气系统室外排油气管进行了施工改造,即将原来布置在进气滤前端下方的油气排放管改装到进气过滤室的左后方位置。我们还为用户在辅助联轴节的工作场地加做了检修平台,这为今后的辅助联轴节及透平一瓦的检修施工工作提供了很大的方便;此举得到用户的赞赏。 我们对每个员工的要求是,我们要始终如一的做好每一次工程,并通过我们的努力,使我们的工作水平不断提高,从而使用户对我们的工作的满意度进一步提高。

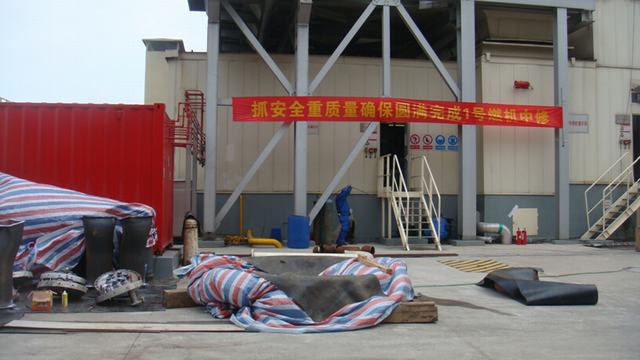

北部电厂检修现场一角

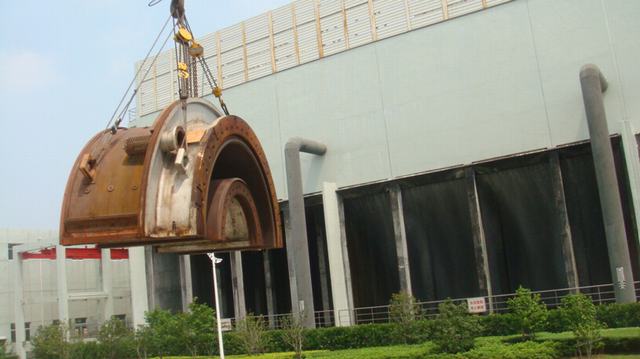

透平缸在起吊中
正在对抽油气系统的排气管进行改造

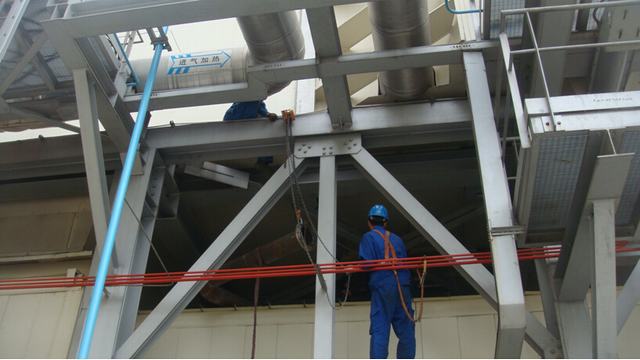

南汽产的9E房顶分二层拆吊,工作量增加
照片提供:胡志兴
深圳南港动力工程有限公司版权所有,如需转载,请注明来源 如有关于本站点的问题或建议,请向网站支持发邮件。
