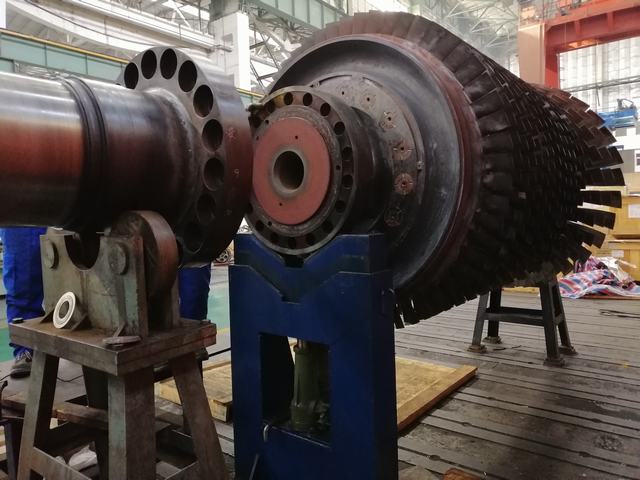

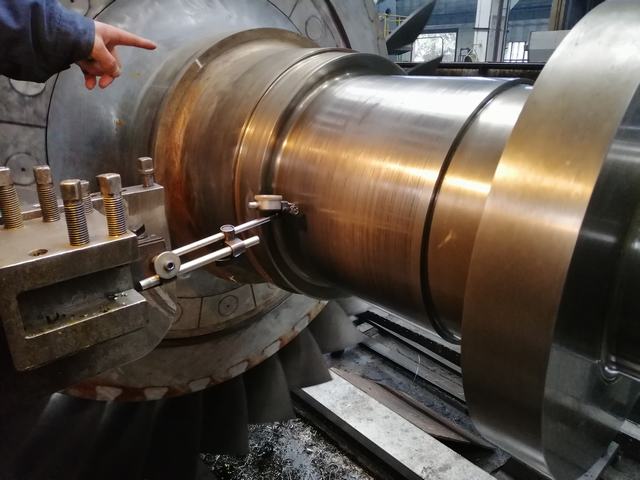

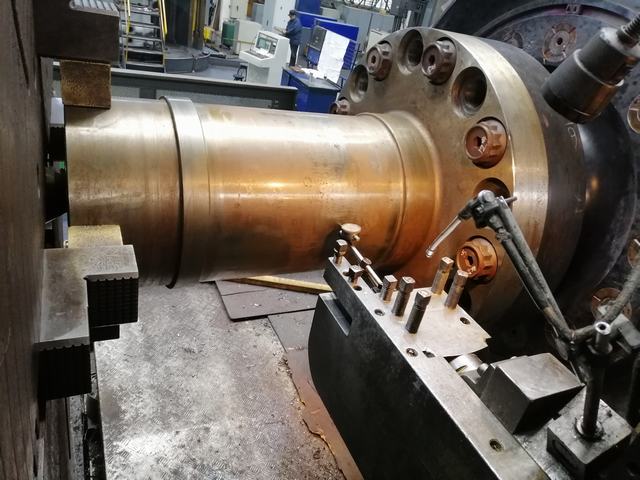

二、转子加工:

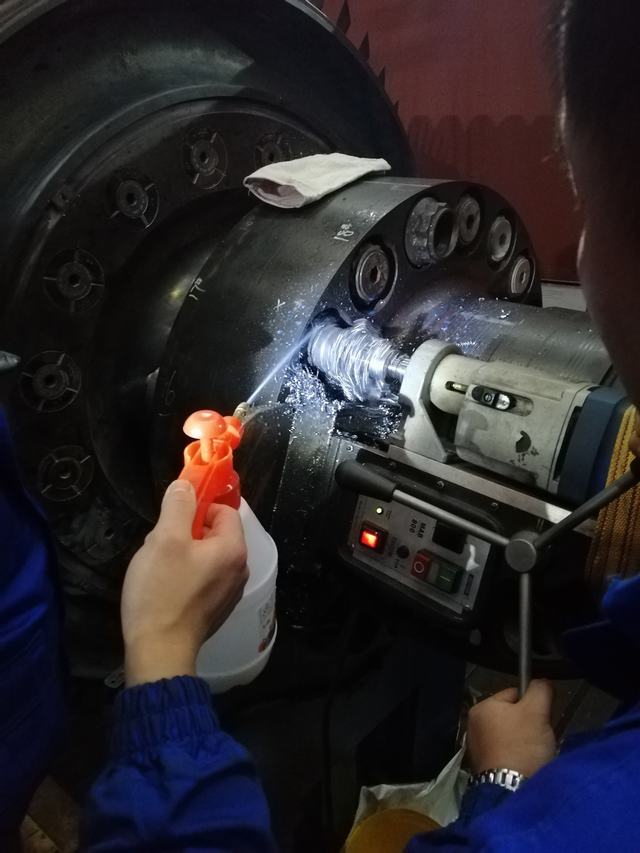

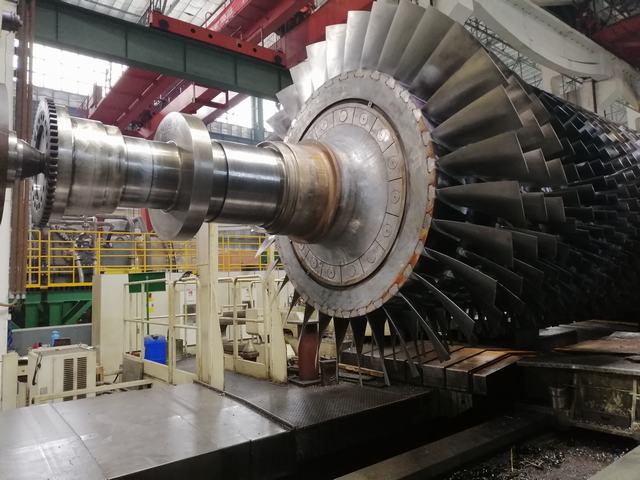

三、转子动平衡:

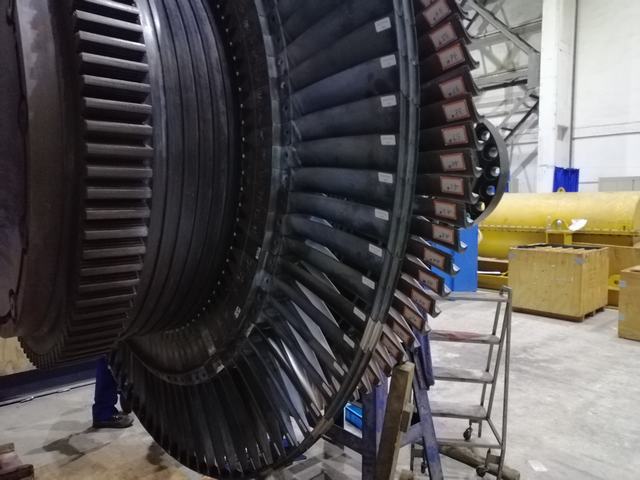

四、复装动叶:

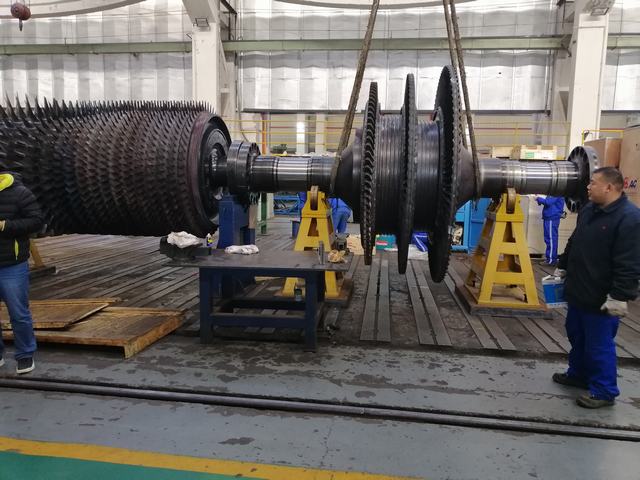

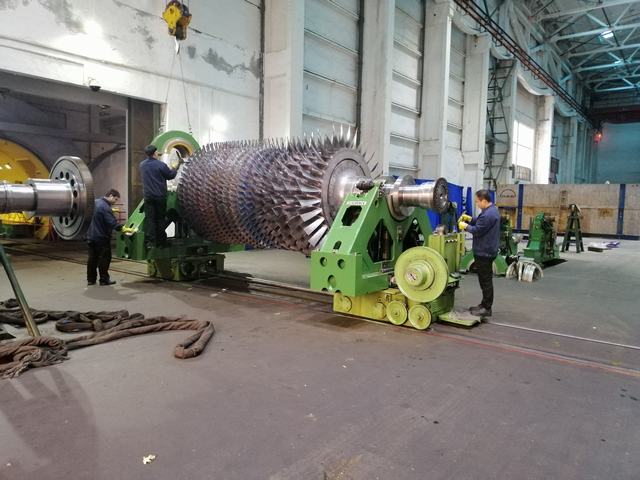

五、转子复装:

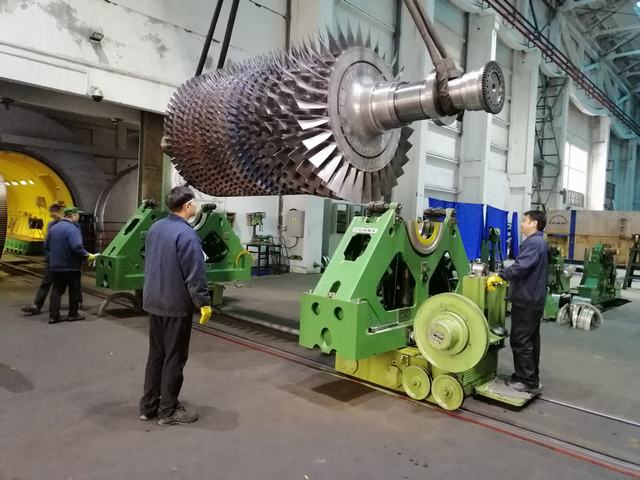

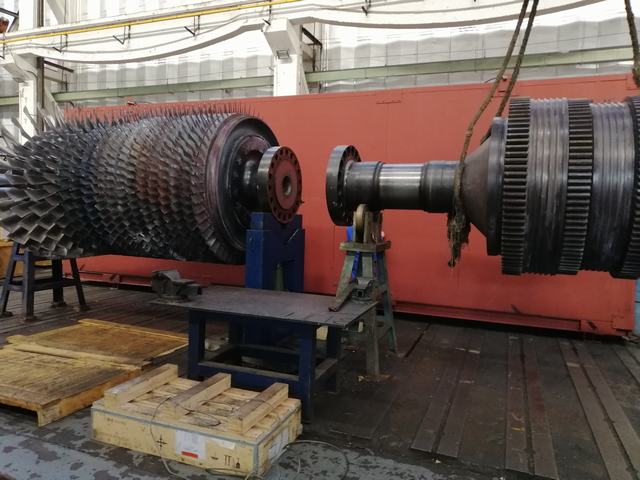

六、转子发运:

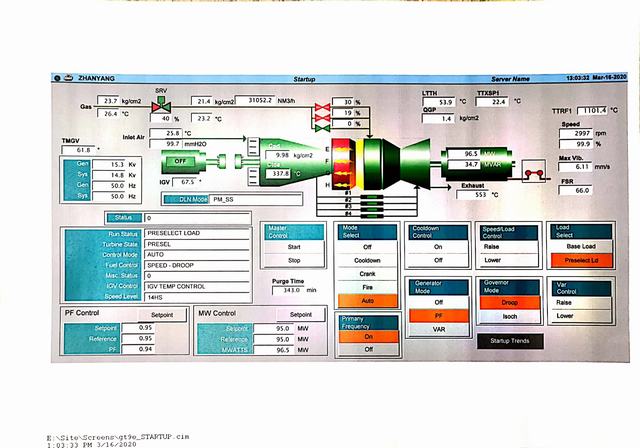

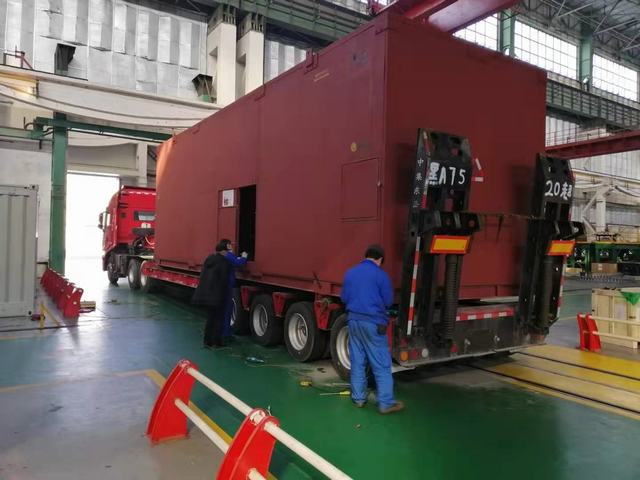

拆转子、转子加工、转子动平衡试验、动叶复装、转子复装5道工序,用时30天。2020年3月16日该机组修复带负荷96.5MW,最大振动6.11mm/s,低于业主7.5mm/s的要求,目前该机组已移交业主投入商业运行。至此9E转子解体,动平衡均要送到国外检修已成为历史,南港动力集9E转子拆卸、加工、动平衡、复装为一体的整体实力,将在国内燃机检修谱写崭新的篇章。
