随着武汉的封城,全国进入一级公共卫生事件一级响应。就在此刻,南京南港动力设备安装有限公司为了落实与业主的检修协议承诺,逆向前往新冠病毒严重区域-广东。在业主方的大力协助和我方施工人员的共同努力下,从2020年2月底开始的2个月检修期间,克服了疫情期间的就餐隔离、雨天集中、采购困难的诸多不便;集思广益搞技术革新;严格按照施工方案、工艺流程和工期、质量控制要求执行此次检修,机组投运一次成功,满负荷运行参数正常,无任何异常情况。对此业主方给予南港动力以充分的肯定。 此次我司负责佛山市福能发电有限公司一套9E燃气轮机扩大性中修及排气室大修工作。
主要工作内容: 1.压气机部件检查; 2.燃烧系统部件检修; 3.燃机一次和二次燃料喷嘴的更换; 4.燃机转子检查; 5.透平一级、二级、三级动叶、复环、喷嘴更换; 6.燃机轴承更换和检修; 7.燃机缸体及轴承座激光找中; 8.辅助齿轮箱检修; 9.辅助系统检修; 10.透平排气缸、排气扩压器、排气室和膨胀节等的翻新和维修。 11.轮机间、辅机间、负荷间检查及维修; 12.增加一套88TK装置; 13.机组找中; 14.分部调试试运、整机起动调试试运工作。

现场取复环孔销子

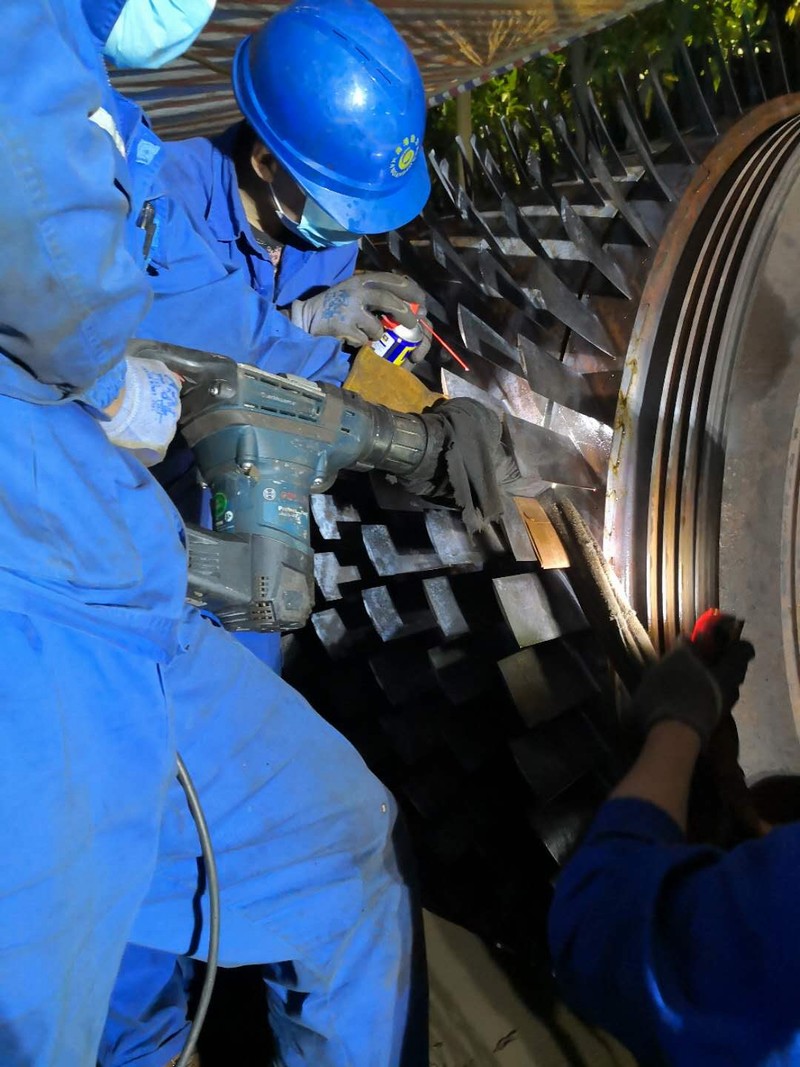

R17级叶片移位进行复位并冲铆

排气室大修
激光找中

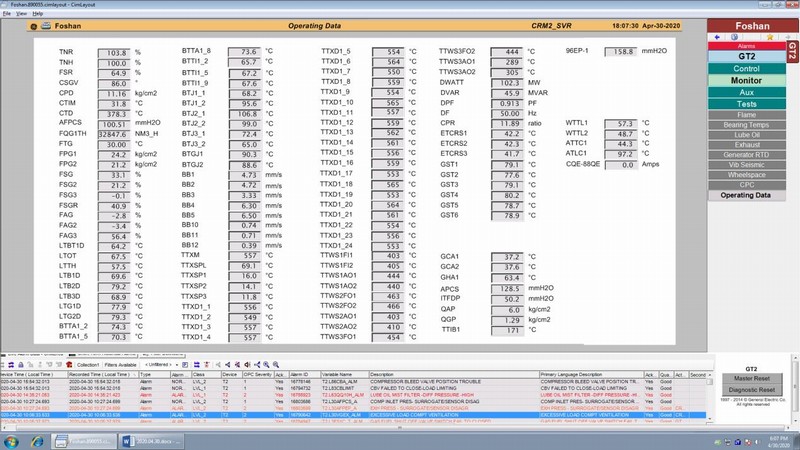

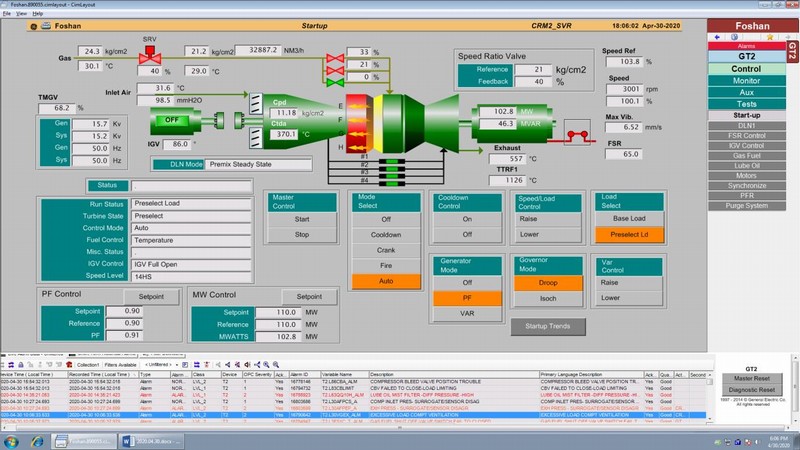

燃机满负荷运行参数
