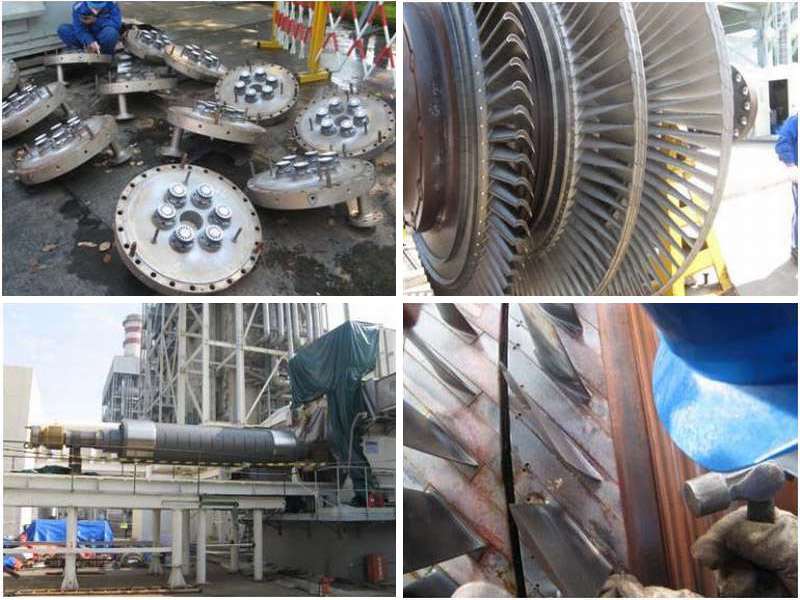

骄阳似火,烁玉流金! 本次9E燃机大修因“项目多、难度大、工期紧”,而使得检修任务更加繁重。在业主全面配合和大力帮助下,全体施工人员在项目经理的带领下,通过科学调整工序、多专业交叉施工、放弃午休、奋力拼搏,战胜了高温酷暑,圆满完成了合同及技术协议要求的全部施工任务,用闪亮的汗水铸写了对用户的诚信,得到了用户的肯定与盛赞。 南港公司检修队于 2021年5月8日进场进行检修施工,2021 年6月13 日前完成检修工作,6月14日全速空载并带满负荷,6月16日的满负荷商业运行,机组情况正常,燃机各参数均正常。 本次检修完成的主要工作: (1)开缸前后机组对中检查; (2)燃烧系统检查; (3)1# 、 2# 、 3# 轴承及推力轴承检查; (4)第一级、第二级、第三级透平喷嘴检查; (5)第一级、第二级、第三级透平动叶检查。 (6)第一级、第二级、第三级复环检查; (7)压气机动、静叶片清理、检查; (8)压气机第 9-17 级静叶及 EGV1 ,EGV2 整流叶片调整垫片的固定处理; (9)排气缸和扩压器检查; (10)激光找中 (11) 2# 轴承回油管路与燃烧缸连接处的管路密封盘根漏气处理; (12) 发电机抽转子检查
照片提供:于丽丽
