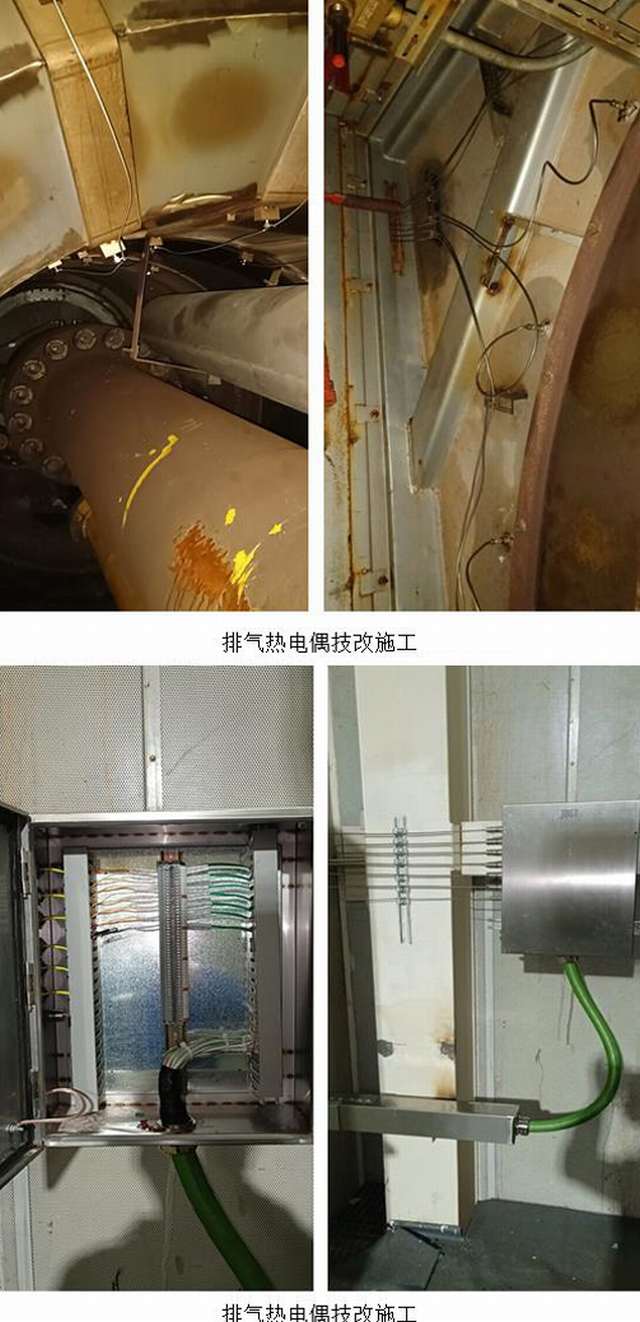

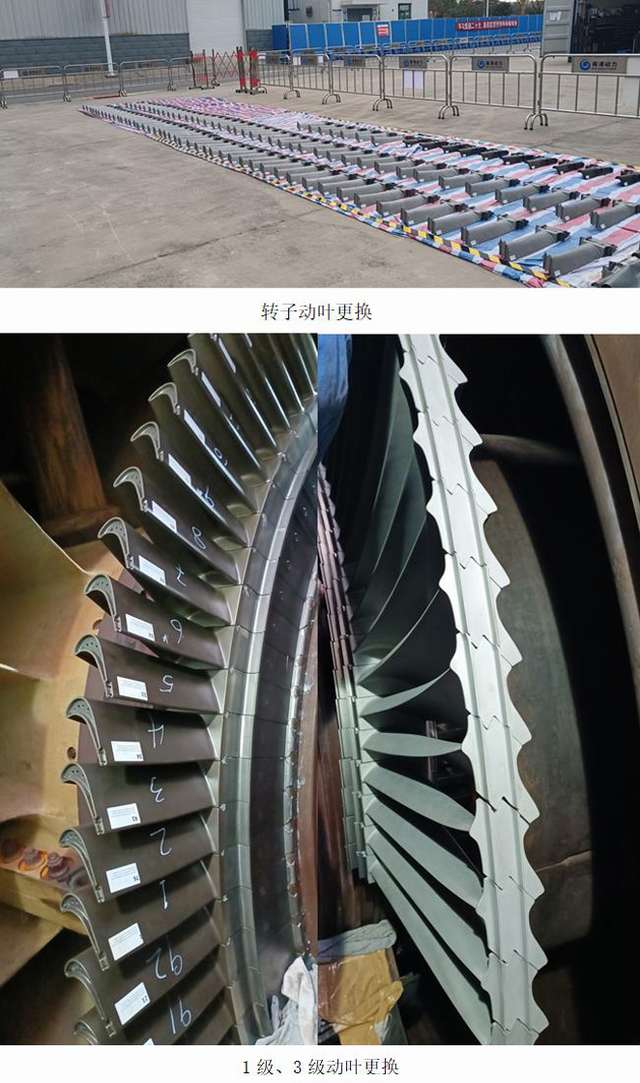

大唐泰州热电有限责任公司1号燃机B级检修工作和排气热电偶技改工作于2022年10月31日正式开工,本次1号燃机B级检修加排气热电偶技改工作同时进行。历时25天的检修加技改工作顺利完工。 本次1号燃机检修工作是从2022年10月31日正式开始,11月07日吊出透平缸上半,对透平1-3级喷嘴,透平1-3级动叶进行检查。更换了透平一级喷嘴,透平1级动叶和3级动叶。11月17日回装透平缸上半, 11月24日完成所有机务、电气、热控检修加排气热电偶技改工作。11月24日1号燃机进行低速盘车检查,未见异常。11月25日进行高速盘车试验,机组无异常。1号燃机于11月26日进行点火及全速空载试验,11月28日1号燃机满负荷运行,燃机各运行参数均正常。 本次1号燃机B级检修重点项目:主机部分燃机透平部件检查和更换,燃烧系统部件检查和更换。辅机部分辅助齿轮箱及启动系统检查,辅机润滑油系统、冷却水系统、抽油烟系统、冷却密封空气系统检查,发电机轴瓦及空冷器检查。电气部分发电机定子检查,出线柜及中性点柜检查,燃机低压厂用电系统检查,高压电机检查。热控部分TSI系统检查,危险气体检测系统检查,火检系统检查等工作。 排气热电偶技改项目:主要更换延长型24根排气热电偶TT-XD-1~24,2根三级后热电偶TT-WS3AO-1、TT-WS3AO-2,2根3瓦瓦温热电偶BT-J3-1A、BT-J3-2A,1根3瓦回油温度热电偶LT-B3D-1和3根蜗壳温度热电偶TT-IB-1/2/3,在发电机间左右侧从新布置热电偶接线箱JB67;JB68;JB69;JB70,从新敷设燃机TCC间至发电机间4根电缆至对应热电偶接线箱。按照技术要求,本次技改工作共计拆除并安装新型热电偶共计32支。机组满负荷运行技改更换的热电偶工作正常,排气分散度数值优于技改前数值。 在本次1号燃机B级检修加排气热电偶技改工作得到了用户的全面配合和大力协助,检修和技改工作顺利圆满完成。

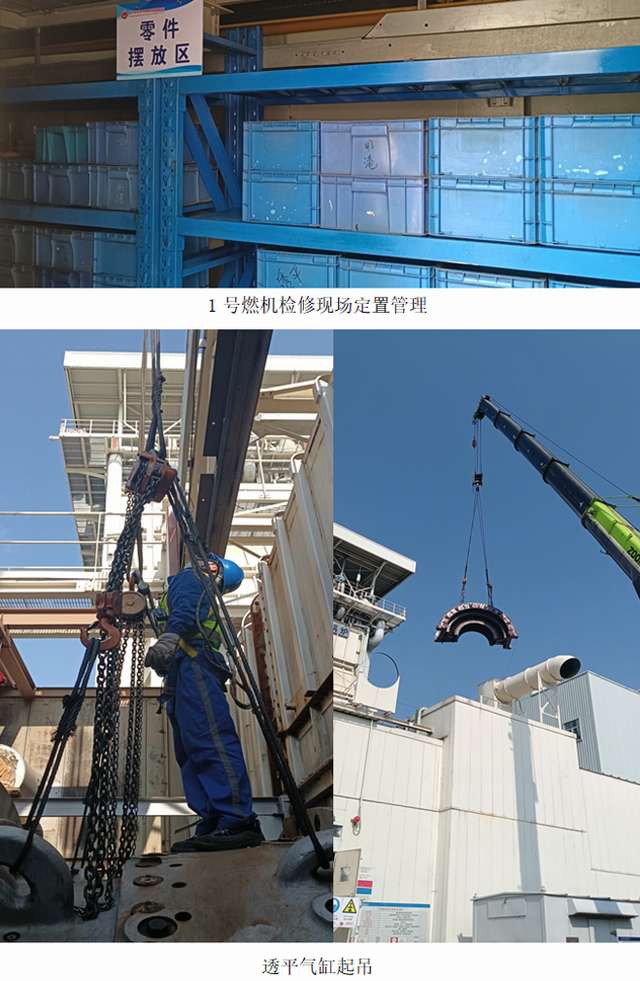

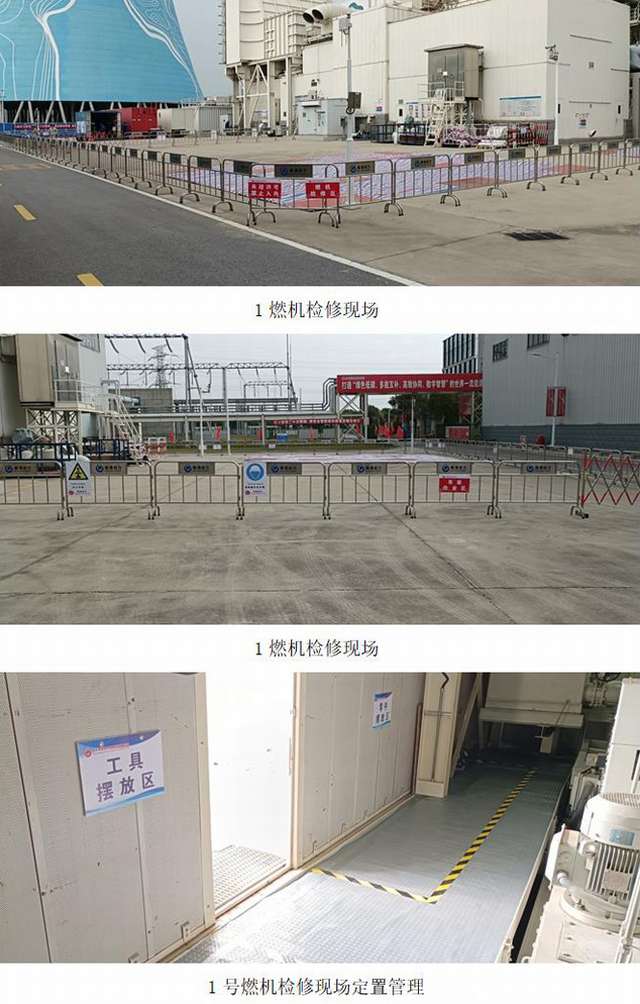

检修现场照片:

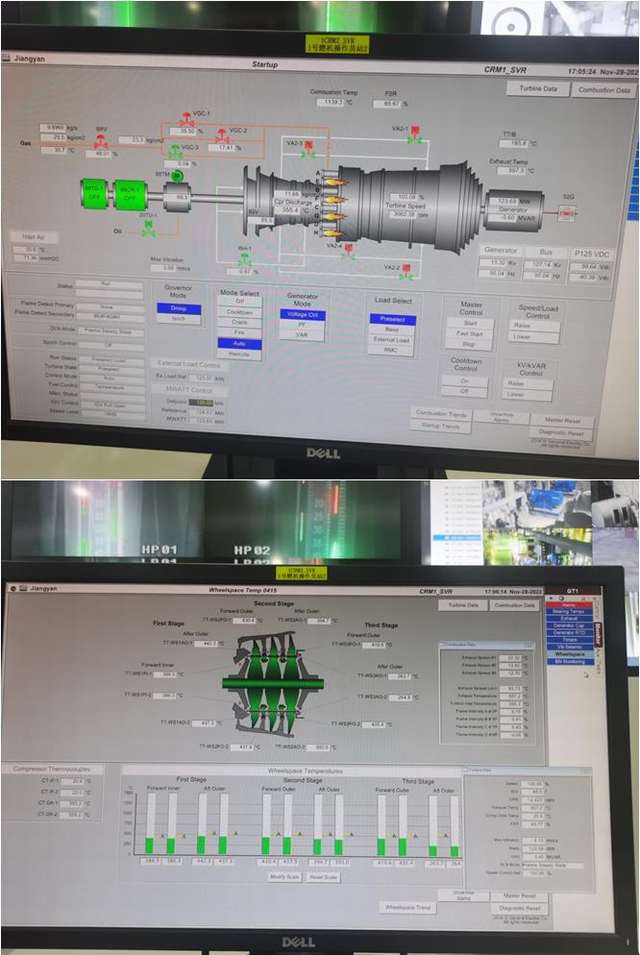

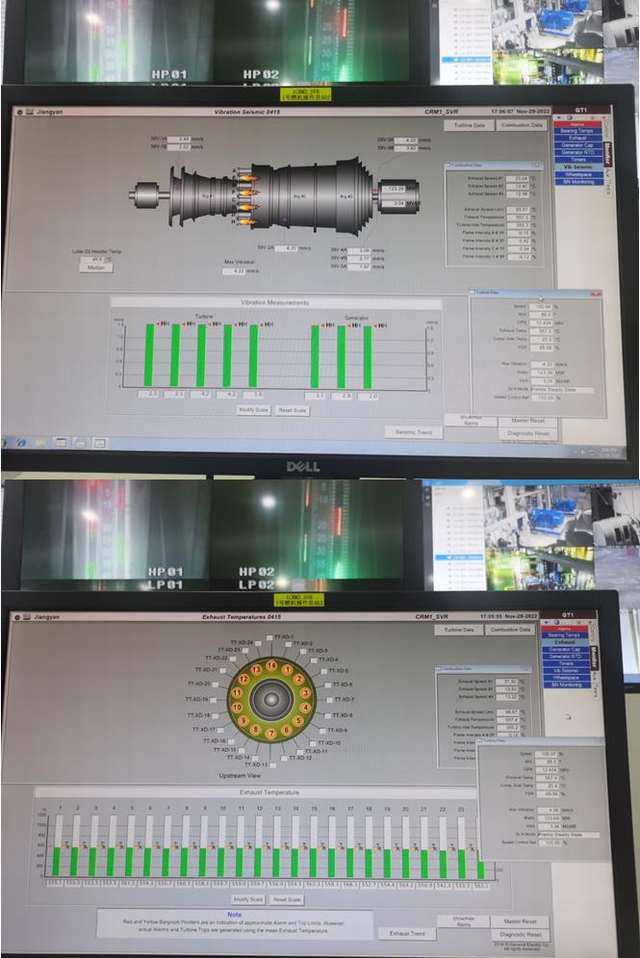

修后机组运行数据;
照片提供:周亮
