四川天华股份有限公司PG5261MR型燃机1号机大修工作由南京南港动力设备安装有限公司检修队负责施工,检修工作于2023年12月18日正式开工,本次检修工作在南京南港动力设备安装公司全体检修人员的共同努力下,以及四川天华股份有限公司有关领导和工程技术人员及参加检修工作人员的密切配合下,整个大修工作的燃机主机复装于2024年1月18日圆满完成。机组于2024年1月19日进行分部调试,1月20日机组开始进入大修后的整体调试。1月21日机组投入带负荷运行一切正常,振动最大为2.8mm/S左右。

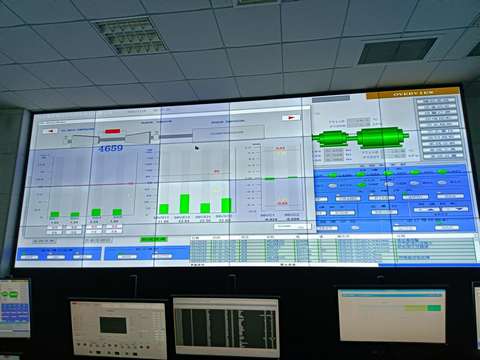

机组运行时振动参数
在此次大修工作中,根据协议要求,我们对燃机转子,缸体,燃烧系统各部件进行了全面的检查, 本次检修除了对燃烧部件,热通道部件进行检查外,对在检修中发现的缺陷进行消除,本次检修另一个主要任务是对排气系统进行了翻新改造,排气改造翻新的主要内容有更换了新的排气室顶盖板,更换了排气室左侧墙板,更换了排气出口的膨胀节,更换了排气室前墙板的上半部分,对排气室內部的底部,后墙板,前墙板的下半的內保温全部更换改造为新的整体式保温內胆,即将原来的旧的分块式內保温改造为现在的整体式內保温结构。 此次检修更换的燃烧热通道部件及消除的几个缺陷有: 1、更换了有镀层脱落的透平一级喷嘴,此次大修检查发现透平一级喷嘴有个别镀层有局部脱落,此次检修更换了一级喷嘴。此次更换的一级喷嘴为返修件。二级喷嘴状况完好,二级喷嘴继续使用。 2、更换了透平压气机整体转子。 3、在此次检修前,机组缸体有几处存在漏气问题,透平排气缸与排气扩压段的垂直中分面存在较严重的漏气,透平排气缸垂直面与透平缸水平中分面拐角处漏气,此次大修我们对这几处漏气问题均采取不同的方法进行了处理,经此次处理后这几处漏气问题均得到圆满解决。为了确保燃机二瓦处的环境温度控制在一定的范围內,我们在排气后墙右侧加装了一台冷却风机,当內通道里边的温度过高时可以向排气內通道里送冷却空气,从而确保二号轴承座处的温度不会太高。
经过此次检修,机组在检修后正常运行中,燃机轴承座振动状况与检修前相比有所改善,振动状况均处于良好(最大振动在2.8mm/S以下)。尤其是经过对排气室的改造修复,排气蜗壳內通道的空间温度有了明显的下降,用户对此次检修表示满意。

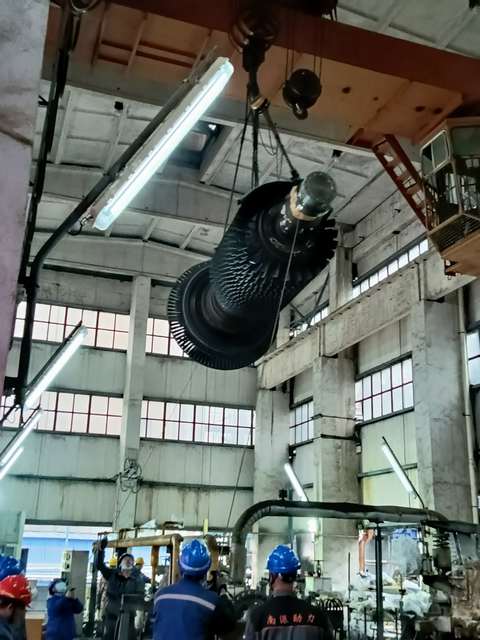

燃机转子在吊装中

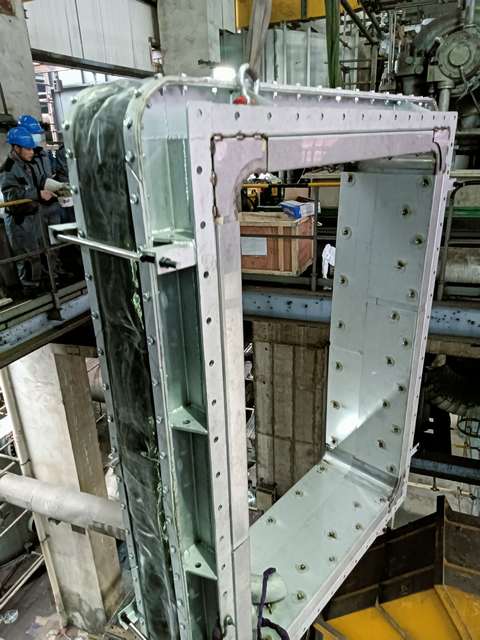

更换新的排气膨胀节

IGV驱动油缸检修

新增加的排气蜗壳冷却风机

拆下的旧的排气膨胀节

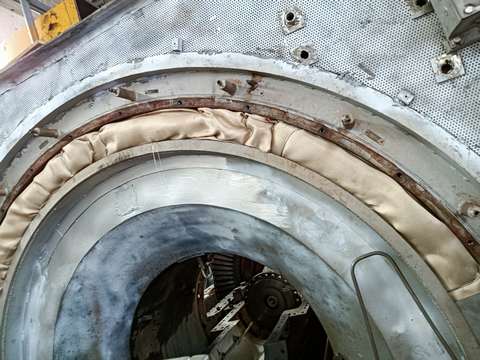

排气后墙绕性密封更换

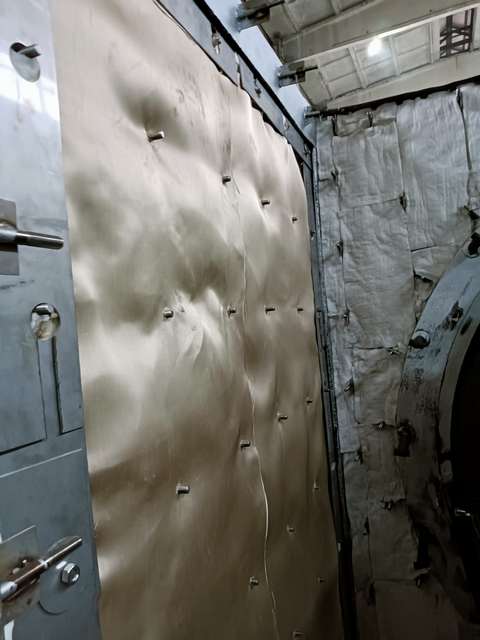

排气室內壁保温更换
照片提供:胡志兴
深圳南港动力工程有限公司版权所有,如需转载,请注明来源 如有关于本站点的问题或建议,请向网站支持发邮件。
